Arkusz do wyceny prac budowlanych - jak go zbudować?

27 sierpnia 2026

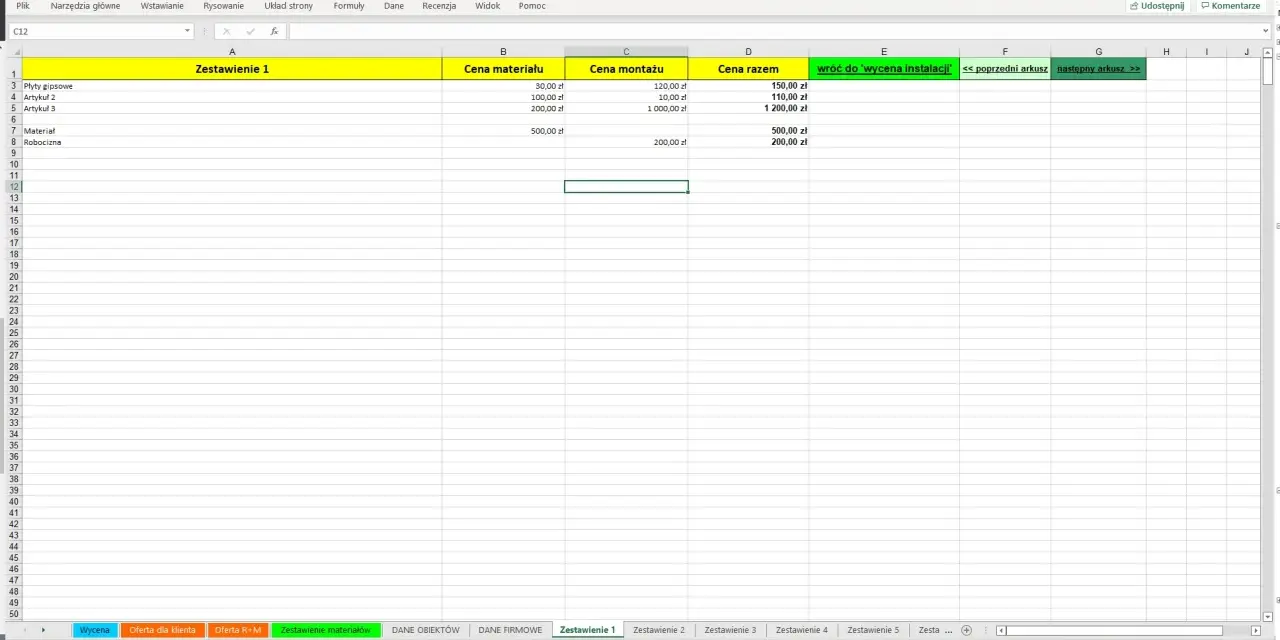

Arkusz Excel z nagłówkami: "Zestawienie 1", "Cena materiału", "Cena montażu", "Cena razem". To prosty wzór kosztorysu budowlanego.

Spis treści

Dobrze przygotowany arkusz do wyceny prac budowlanych pomaga szybko sprawdzić, czy budżet ma sens, porównać oferty wykonawców i wychwycić pozycje, które najczęściej umykają na początku. W praktyce liczy się nie sam Excel, ale to, czy arkusz pokazuje realne etapy robót, osobno ujmuje materiały i robociznę oraz zostawia miejsce na rezerwę. Poniżej rozkładam ten temat na konkretne elementy, które da się od razu wykorzystać przy budowie domu, remoncie albo przygotowaniu oferty.

Arkusz ma porządkować etapy, ceny i rezerwę, a nie tylko liczyć sumy

  • Najlepszy szablon oddziela etapy robót, ilości, ceny jednostkowe i wartość pozycji.
  • W jednym pliku warto trzymać założenia, wycenę, oferty i podsumowanie budżetu.
  • Budżet trzeba liczyć konsekwentnie w jednej logice, najlepiej netto albo brutto od początku do końca.
  • Bez rezerwy na zmiany i nieprzewidziane wydatki arkusz zwykle zaniża realny koszt inwestycji.
  • Dobry szablon pozwala aktualizować ceny po każdej nowej ofercie, bez przepisywania całej tabeli.

Czego naprawdę potrzebuje taki arkusz

Z mojego doświadczenia wynika, że osoba szukająca wzoru nie potrzebuje rozbudowanego programu do kosztorysowania, tylko prostego i pewnego narzędzia do decyzji. Inwestor prywatny chce wiedzieć, ile wyniesie cały dom albo remont, wykonawca potrzebuje podstawy do oferty, a ktoś porównujący warianty budowy musi zobaczyć różnice między technologiami i zakresem robót. To są trzy różne potrzeby, więc jeden arkusz nie powinien wszystkiego mieszać w jednej tabeli.

Ja zwykle rozróżniam trzy poziomy szablonu. Prosty budżet daje orientację i porządkuje wydatki. Arkusz ofertowy służy do porównania propozycji kilku ekip. Kosztorys inwestorski jest najdokładniejszy, bo opiera się na przedmiarze, czyli zestawieniu robót z ilościami. Taki podział od razu pokazuje, czy potrzebujesz tylko kontroli finansów, czy dokumentu, który da się negocjować z wykonawcami.

Rodzaj arkusza Kiedy się sprawdza Poziom szczegółowości Co powinno być w środku
Prosty budżet Na starcie planowania i przy orientacyjnej wycenie Niski do średniego Etapy, kwoty zbiorcze, rezerwa, podsumowanie całej inwestycji
Arkusz ofertowy Gdy porównujesz kilku wykonawców lub dostawców Średni Pozycje, ilości, ceny jednostkowe, warianty ofert, komentarze
Kosztorys inwestorski Przy dokładnym planowaniu i negocjacjach Wysoki Przedmiar, podział na roboty, rozbicie na materiały, robociznę i sprzęt

Jeżeli arkusz ma pomagać w decyzji, a nie tylko ładnie wyglądać, musi mieć czytelny układ i jasne zasady liczenia. Właśnie od tego zależy, czy później łatwo będzie go aktualizować bez chaosu.

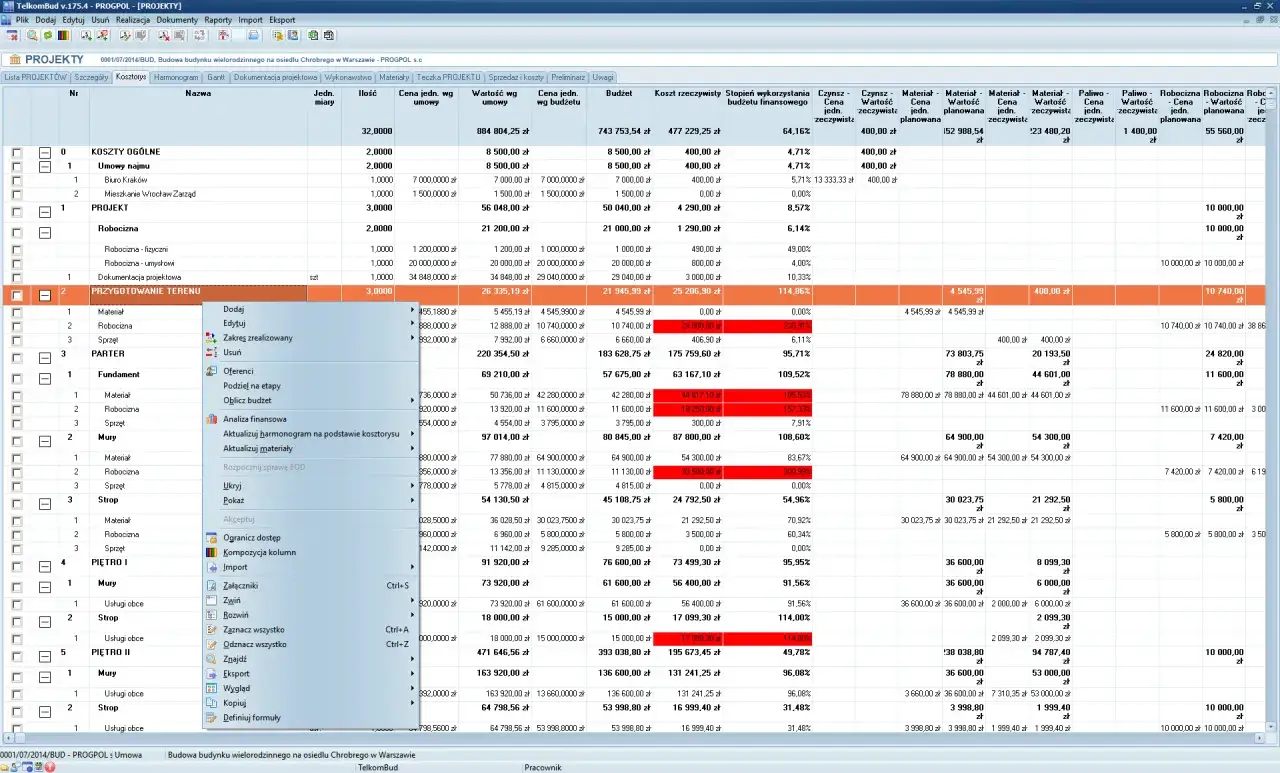

Szczegółowy kosztorys budowlany wzór Excel z podziałem na etapy, materiały i robociznę.

Jakie pola powinny znaleźć się w dobrym arkuszu

Najprostszy i jednocześnie najbardziej użyteczny układ opiera się na pozycjach kosztorysowych. Pozycja kosztorysowa to pojedyncza linia w tabeli, na przykład wykop pod fundamenty, murowanie ścian, montaż stolarki albo ułożenie płytek. Jeśli jedna linia zawiera zbyt wiele różnych prac, arkusz traci precyzję i później trudno z niego korzystać przy negocjacjach.

Pole Po co jest Jak to traktować w praktyce
Etap robót Porządkuje budżet według kolejności budowy Na przykład: przygotowanie terenu, fundamenty, stan surowy, instalacje, wykończenie
Opis pozycji Pokazuje, co dokładnie liczysz Im bardziej konkretnie, tym lepiej przy porównaniu ofert
Jednostka miary Określa, jak liczysz ilość m2, m3, szt., mb, kpl. albo godz. pracy
Ilość To baza do wyliczenia wartości Wpisuj ją z projektu, pomiaru albo obmiaru, a nie z pamięci
Cena jednostkowa Pokazuje koszt jednej jednostki Najlepiej wpisywać tu cenę z oferty, a nie ogólny szacunek
Wartość Daje koszt całej pozycji To wynik mnożenia ilości przez cenę jednostkową
VAT / brutto / netto Pozwala zachować jedną logikę rozliczeń W całym pliku trzymaj ten sam standard liczenia
Uwagi Wyjaśnia założenia i ograniczenia Tu wpisz zakres robót, markę materiału, termin albo źródło ceny

Ja dodatkowo rozbijam arkusz na osobne sekcje albo zakładki. Dzięki temu nie mieszają się roboty ziemne, konstrukcja, instalacje i wykończenie. W praktyce lepiej mieć cztery czy pięć uporządkowanych bloków niż jedną długą listę, w której łatwo coś pominąć. Taki porządek ułatwia też późniejsze porównywanie ofert, bo od razu widać, gdzie wykonawcy różnią się zakresem, a gdzie ceną.

Przy większej inwestycji warto dodać jeszcze kolumnę ze statusem. Może to być prosty znacznik: do wyceny, wycenione, zamówione, w trakcie, rozliczone. To mały detal, ale po kilku tygodniach albo miesiącach budowy robi ogromną różnicę.

Jak zbudować kosztorys krok po kroku

Najlepszy arkusz nie zaczyna się od wpisywania cen, tylko od ustalenia zakresu. Jeśli nie wiesz, do jakiego etapu liczysz budowę, arkusz będzie mylił bardziej niż pomagał. Dlatego ja zaczynam od określenia granicy: czy liczymy sam stan surowy, stan deweloperski, czy pełne wykończenie wraz z otoczeniem domu.

  1. Określ zakres inwestycji i nazwij etap, do którego chcesz dojść.
  2. Podziel całość na główne grupy robót, na przykład przygotowanie terenu, fundamenty, ściany, dach, instalacje i wykończenie.
  3. Spisz wszystkie pozycje kosztowe w możliwie prostych, ale jednoznacznych nazwach.
  4. Ustal jednostki miary i ilości na podstawie projektu, przedmiaru albo pomiarów własnych.
  5. Zbierz przynajmniej kilka realnych cen, najlepiej z ofert wykonawców lub aktualnych wycen materiałów.
  6. Wpisz ceny jednostkowe i automatycznie policz wartość każdej pozycji.
  7. Dodaj rezerwę na zmiany, poprawki i wzrost cen, zanim uznasz budżet za zamknięty.
  8. Porównaj sumę z tym, ile naprawdę możesz przeznaczyć na budowę, a nie z tym, ile chciałbyś wydać.

Najczęstszy błąd pojawia się właśnie na tym etapie: ktoś wpisuje jedną ogólną kwotę na fundamenty albo wykończenie i uznaje, że sprawa jest załatwiona. W praktyce to za mało. Jedna pozycja powinna odpowiadać jednemu konkretnemu zakresowi prac, bo tylko wtedy widać, gdzie budżet pęka i co można jeszcze ograniczyć.

Jeżeli planujesz budowę domu, bardzo pomaga też osobny blok na koszty pośrednie. Do tej grupy należą formalności, projekt, geodeta, przyłącza, ogrodzenie tymczasowe, kontener na odpady, transport materiałów czy nadzór. To nie są „dodatki”, tylko realna część budżetu, którą wiele osób wpisuje zbyt późno. Od tego momentu arkusz staje się narzędziem decyzyjnym, a nie tylko tabelą z sumą końcową.

Formuły, które oszczędzają czas i błędy

Excel jest przydatny wtedy, gdy liczy za ciebie, ale nie ukrywa logiki wyceny. Najprostsza formuła to oczywiście mnożenie ilości przez cenę jednostkową. W praktyce ważniejsze jest jednak to, żeby cały plik był spójny: jedna kolumna do danych wejściowych, druga do obliczeń, trzecia do podsumowania. Dzięki temu nie kasujesz przypadkiem wzoru, kiedy poprawiasz cenę albo ilość.

Formuła Do czego służy Praktyczny efekt
=Ilość*Cena_jednostkowa Liczy wartość pozycji Jedna zmiana ceny od razu aktualizuje koszt
=SUMA(zakres) Zlicza koszty etapu lub całej inwestycji Widzisz podsumowanie bez ręcznego dodawania
=SUMA.WARUNKÓW() Sumuje po wybranym etapie albo kategorii Łatwiej porównać fundamenty, instalacje czy wykończenie
=JEŻELI() Ostrzega przed przekroczeniem budżetu Arkusz sam pokazuje, które pozycje wymagają reakcji
=ZAOKR() Upraszcza wynik Unikasz nieczytelnych groszy w długich zestawieniach

Ja bardzo lubię też prostą zasadę: komórki z danymi wejściowymi oznaczam innym kolorem niż komórki z formułami. To banalne, ale skutecznie zmniejsza liczbę pomyłek. Jeśli arkusz ma służyć dłużej niż jeden wieczór, dobrze jest też zablokować pola z obliczeniami, żeby przypadkowo ich nie nadpisać.

Jeżeli porównujesz kilka ofert, zrób osobne kolumny dla każdego wykonawcy. Wtedy nie tylko widzisz cenę końcową, ale też to, gdzie jedna ekipa wycenia robociznę wyżej, a druga materiały niżej. Takie porównanie bywa dużo cenniejsze niż sama różnica w kwocie końcowej, bo pokazuje, czy oferta jest realnie pełna.

Najczęstsze błędy przy wycenie budowy

Największe problemy nie wynikają z Excela, tylko z tego, co do niego trafia. Arkusz może działać świetnie, a mimo to dać zły wynik, jeśli dane wejściowe są niepełne albo zbyt optymistyczne. W budownictwie szczególnie często widzę kilka powtarzalnych błędów.

  • Mieszanie netto i brutto - jedna część budżetu liczona w jednej logice, druga w drugiej, a potem całość wygląda na tańszą, niż jest naprawdę.
  • Zbyt ogólne pozycje - wpisanie „wykończenie łazienki” jako jednej linii niczego nie wyjaśnia i nie pozwala porównać ofert.
  • Pomijanie kosztów pobocznych - transport, odpady, drobny sprzęt, zabezpieczenia, przyłącza i formalności potrafią dodać zaskakująco dużo.
  • Brak rezerwy - jeśli budżet jest policzony co do złotówki, zwykle nie ma już miejsca na zmianę materiału, poprawkę albo wzrost ceny.
  • Stare ceny - kosztorys sprzed kilku miesięcy bywa już nieaktualny, szczególnie przy materiałach i usługach o dużej zmienności.
  • Za duży optymizm na starcie - inwestor często zakłada, że wszystko pójdzie według najtańszego scenariusza, a budowa prawie nigdy tak nie działa.

W praktyce najbezpieczniej jest traktować arkusz jako dokument żywy. Po każdej nowej ofercie, zmianie projektu albo decyzji o innym standardzie materiału trzeba go zaktualizować. Jeśli tego nie robisz, arkusz bardzo szybko zamienia się w archiwum marzeń, a nie realny plan wydatków.

Warto też pamiętać o jednej rzeczy, którą wiele osób ignoruje: oszczędność na jednej pozycji często wraca w innej. Tańszy materiał może oznaczać droższą robociznę, prostsza technologia może wymagać lepszych przygotowań, a rezygnacja z nadzoru bywa pozorną oszczędnością. To właśnie dlatego budżet trzeba czytać całościowo.

Kiedy wystarczy prosty szablon, a kiedy lepiej iść głębiej

Nie każdemu potrzebny jest rozbudowany kosztorys. Jeśli jesteś na etapie bardzo wstępnego planowania, czasem wystarczy prosty szablon z głównymi etapami i widełkami kwot. Jeśli jednak zaczynasz porównywać wykonawców albo przygotowujesz się do finansowania inwestycji, arkusz powinien być dokładniejszy. Ja patrzę na to tak: im więcej decyzji masz jeszcze przed sobą, tym bardziej przydaje się model szczegółowy.

Poziom arkusza Kiedy wystarczy Plus Minus
Prosty Na starcie, do oszacowania budżetu całościowego Szybki do uzupełnienia i łatwy w obsłudze Nie pokaże dokładnie, gdzie kryją się różnice kosztów
Średni Gdy zbierasz oferty i porównujesz warianty Daje dobrą kontrolę nad etapami i pozycjami Wymaga więcej danych i aktualizacji
Dokładny Przy negocjacjach, planowaniu harmonogramu i rozliczeniach Najlepiej pokazuje realne koszty inwestycji Jest najbardziej pracochłonny

Jeżeli budujesz dom systemem gospodarczym, prosty arkusz często wystarczy na początku. Jeśli jednak część prac zlecasz ekipom, a część robisz sam, potrzebujesz już dokładniejszego podziału, bo w przeciwnym razie szybko stracisz kontrolę nad tym, co faktycznie kosztuje robocizna, a co materiały. To samo dotyczy remontów etapowych, gdzie jedna decyzja wpływa na kolejne pozycje w budżecie.

Właśnie dlatego nie polecam sztywnych, gotowych tabel bez możliwości edycji. Dobry wzór ma być punktem startowym, a nie zamkniętą formą. Jeśli nie da się go dopasować do twojej inwestycji, po kilku dniach przestanie być użyteczny.

Co dopisać, żeby arkusz działał także po pierwszej ofercie

Najbardziej praktyczne arkusze mają jeszcze kilka pól, o których początkujący często zapominają. To właśnie one decydują o tym, czy plik pomaga w decyzjach po tygodniu, czy po kilku miesiącach. Ja zawsze dopisuję datę wyceny, źródło ceny i krótką notatkę z założeniami. Bez tego po czasie trudno odtworzyć, skąd wzięła się dana kwota.

  • Data aktualizacji ceny, żeby wiedzieć, czy oferta jest nadal świeża.
  • Źródło wyceny, czyli wykonawca, sklep, hurtownia albo własny obmiar.
  • Zakres robót, bo ta sama nazwa pozycji może oznaczać różny standard wykonania.
  • Rezerwa procentowa, najlepiej osobno dla materiałów i dla robocizny.
  • Harmonogram płatności, jeśli chcesz powiązać koszty z kolejnymi etapami budowy.
  • Wersja arkusza, dzięki której łatwo wrócić do poprzedniego stanu po zmianach.

Jeśli miałbym wskazać jedną rzecz, która naprawdę poprawia jakość takiego pliku, byłaby to konsekwencja. Ten sam układ kolumn, te same zasady liczenia i ten sam sposób zapisywania założeń sprawiają, że arkusz staje się narzędziem kontrolnym, a nie przypadkową tabelą. Najlepszy kosztorys nie jest najdłuższy, tylko najlepiej uporządkowany.

Na końcu zostaw sobie jeden prosty nawyk: po każdej większej zmianie budżetu porównaj sumę z realną gotówką, jaką masz do dyspozycji, i dopiero wtedy podejmuj kolejną decyzję zakupową. Taki rytm pracy z arkuszem chroni przed nadmiernym optymizmem i pozwala szybciej reagować, zanim drobne odchylenia zamienią się w poważny problem finansowy.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Najważniejsze są: etap robót, opis pozycji, jednostka miary, ilość, cena jednostkowa i wartość. Warto dodać też kolumny na VAT, brutto lub netto, uwagi, datę aktualizacji ceny, źródło wyceny i status pozycji. Taki układ pozwala porządkować budżet, porównywać oferty i wracać do założeń bez chaosu.

Prosty budżet sprawdza się na starcie planowania, gdy chcesz tylko zorientować się w skali wydatków i zostawić miejsce na rezerwę. Arkusz ofertowy jest lepszy, gdy porównujesz kilku wykonawców lub dostawców. Kosztorys inwestorski ma największą szczegółowość, bo opiera się na przedmiarze i służy do dokładnego planowania oraz negocjacji.

Najpierw określ zakres inwestycji, na przykład stan surowy, deweloperski albo pełne wykończenie. Potem podziel całość na grupy robót, spisz pozycje kosztowe, ustal jednostki i ilości na podstawie projektu lub pomiarów, a następnie wpisz realne ceny z ofert. Na końcu dodaj rezerwę na zmiany i sprawdź, czy suma mieści się w rzeczywistym budżecie.

Najczęstsze problemy to mieszanie netto i brutto, zbyt ogólne pozycje, pomijanie kosztów pobocznych oraz brak rezerwy. Do tego dochodzą stare ceny i zbyt optymistyczne założenia na start. W praktyce warto też pamiętać o formalnościach, transporcie, odpadach, przyłączach i innych kosztach pośrednich.

Podstawą jest mnożenie ilości przez cenę jednostkową, czyli obliczanie wartości pozycji. Do podsumowań przydaje się SUMA, do zliczania wybranych kategorii SUMA.WARUNKÓW, a do kontroli budżetu JEŻELI. Warto też używać ZAOKR i rozdzielić komórki z danymi wejściowymi od komórek z formułami, żeby łatwiej było utrzymać porządek.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

kosztorys budżet robocizna materiały rezerwa

Udostępnij artykuł

Arkadiusz Michalak

Arkadiusz Michalak

Nazywam się Arkadiusz Michalak i mam 7-letnie doświadczenie w branży budowlanej. Moja przygoda z budownictwem zaczęła się z pasji do tworzenia i rozwiązywania problemów, które pojawiają się na każdym etapie realizacji projektów. Fascynuje mnie, jak różnorodne aspekty budownictwa wpływają na nasze codzienne życie, od konstrukcji po estetykę. W swoich tekstach staram się przybliżać czytelnikom złożone zagadnienia, ułatwiając im zrozumienie procesów budowlanych oraz aktualnych trendów w tej dziedzinie. Pisząc, kładę duży nacisk na rzetelność informacji oraz ich przystępność. Zawsze dokładam starań, aby moje artykuły były dobrze zbadane, porównując różne źródła i prezentując złożone tematy w sposób jasny i zrozumiały. Chcę, aby każdy mógł korzystać z moich tekstów, niezależnie od poziomu wiedzy w dziedzinie budownictwa. Moim celem jest dostarczenie użytecznych i aktualnych informacji, które pomogą w podejmowaniu świadomych decyzji związanych z budową i remontem.
