Materiały budowlane najczęściej generują na budowie najwięcej nieporozumień: co przyjechało, czy było zgodne z projektem, kto to odebrał i gdzie to później trafiło. Dobrze prowadzony dziennik budowy porządkuje te sprawy od pierwszej dostawy, zamiast zostawiać je do wyjaśnienia przy odbiorze albo w razie reklamacji.
W tym tekście pokazuję, jak prowadzić wpisy krok po kroku, co dokładnie notować przy materiałach, kiedy dopisać uwagi o niezgodnościach i jak nie zgubić ważnych informacji między dostawą, składowaniem a wbudowaniem. Dorzucam też praktyczne przykłady, bo przy dokumentacji budowlanej to właśnie konkrety robią największą różnicę.
Najważniejsze są zgodność, data i ślad po każdej dostawie
- Wpis o materiale powinien łączyć datę dostawy, nazwę wyrobu, ilość i osobę, która go przyjęła.
- Przy materiałach liczy się nie tylko nazwa, ale też partia, dokument jakości i stan opakowania.
- Jeśli coś nie pasuje do projektu albo dostawy, odnotuj to od razu, a nie dopiero przy odbiorze.
- W EDB łatwiej korygować i archiwizować wpisy, ale zasada pozostaje ta sama: zapis ma być konkretny i czytelny.
- Najwięcej problemów powodują ogólniki typu „materiały dostarczono” bez ilości, rodzaju i uwag.
Po co w ogóle notować materiały w dzienniku budowy
Ja traktuję wpis o materiale jak mini-protokół przyjęcia dostawy, a nie luźną notatkę o tym, że coś wjechało na plac. Taki zapis porządkuje odpowiedzialność, pokazuje ciągłość robót i pozwala później odtworzyć, co dokładnie zostało przyjęte, w jakim stanie i do jakiego etapu robót.
To ma znaczenie zwłaszcza wtedy, gdy pojawia się reklamacja, spór z dostawcą albo wątpliwość inspektora nadzoru. Jeśli wpis jest precyzyjny, łatwiej wykazać, że materiał przyjęto zgodnie z dokumentacją albo że zastrzeżenie zgłoszono na czas. Jeśli zapis jest lakoniczny, zostaje tylko chaos i pamięć ludzi, a ta bywa zawodna.
W praktyce dziennik budowy porządkuje też logistykę. Na dobrze prowadzonej budowie od razu widać, co zostało dostarczone, co leży w składowisku, co czeka na badanie albo akceptację i co już weszło do robót. To oszczędza czas przy odbiorze i ogranicza późniejsze spory o zużycie materiałów. Skoro wiemy już, po co to robić, warto przejść do tego, co taki wpis powinien zawierać.
Co powinien zawierać poprawny wpis o materiale
Minimalny wpis nie może kończyć się na jednym zdaniu typu „przyjęto materiały na budowę”. To za mało, żeby po miesiącu albo po roku dało się odtworzyć przebieg dostawy. Poniżej pokazuję elementy, które w praktyce uważam za obowiązkowe, nawet jeśli nie każdy z nich wynika wprost z jednego sztywnego wzoru.
| Element wpisu | Co wpisać | Dlaczego to ważne |
|---|---|---|
| Data przyjęcia | Dokładny dzień dostawy lub odbioru na budowie | Łączy materiał z konkretnym momentem robót |
| Nazwa materiału | Pełna nazwa techniczna lub handlowa, najlepiej z parametrem istotnym dla projektu | Unika pomyłek przy późniejszym rozliczeniu |
| Ilość i jednostka | m2, m3, szt., kg, palety, paczki | Pozwala porównać dostawę z zamówieniem i zużyciem |
| Partia lub seria | Numer partii, serii, lotu albo dostawy, jeśli materiał go ma | Ułatwia identyfikację przy reklamacjach i kontroli jakości |
| Dokumenty jakościowe | Deklaracja właściwości użytkowych, certyfikat, karta techniczna, atest, jeśli są wymagane | Potwierdza zgodność z projektem i specyfikacją |
| Stan dostawy | Informacja o opakowaniach, uszkodzeniach, zawilgoceniu, zabrudzeniach | Chroni przed późniejszym przerzucaniem odpowiedzialności |
| Miejsce składowania | Gdzie materiał został złożony i w jaki sposób zabezpieczony | Pomaga utrzymać porządek i właściwe warunki przechowywania |
| Osoba dokonująca wpisu | Imię, nazwisko i funkcja, a w wersji papierowej także podpis | Wskazuje, kto odpowiada za treść wpisu |
Przykład, który dobrze działa w praktyce, brzmi mniej więcej tak: „Przyjęto 42 paczki styropianu EPS 031 gr. 20 cm, partia 04/2026, bez uszkodzeń, składowanie pod zadaszeniem w strefie B, dokument dostawy i deklaracja zgodności dołączone do teczki budowy”. Taki zapis jest konkretny, a jednocześnie nieprzeładowany. Zamiast ogólnika zostaje ślad, który coś naprawdę znaczy.
Jeżeli taki układ wpisu staje się na budowie standardem, późniejsza kontrola nie wymaga już domysłów. Następny krok to przełożenie tego na codzienną praktykę przy dostawie.
Jak prowadzę wpisy po dostawie krok po kroku
Najlepszy wpis powstaje wtedy, gdy robi się go od razu po przyjęciu materiału, a nie po dwóch dniach z pamięci. Wtedy łatwo pominąć numer partii, stan opakowań albo drobną niezgodność, która później okazuje się ważna. Ja przyjmuję prostą zasadę: najpierw weryfikacja, potem wpis, dopiero na końcu składowanie i wbudowanie.
- Sprawdzam zgodność z zamówieniem i projektem. Porównuję nazwę materiału, parametry, ilość i przeznaczenie. Jeśli projekt wymaga konkretnej klasy, grubości albo normy, nie wpisuję dostawy „na oko”.
- Oglądam dostawę na rozładunku. Patrzę na opakowania, palety, zabezpieczenia, wilgoć, uszkodzenia mechaniczne i oznaczenia producenta. To moment, w którym najłatwiej wyłapać problem, zanim materiał trafi w teren budowy.
- Notuję dane od razu po przyjęciu. Wpis powinien powstać tego samego dnia, najlepiej zaraz po odbiorze. Wtedy pamięta się szczegóły, które po tygodniu znikają bez śladu.
- Dopisuję dokumenty i uwagi. Jeśli do dostawy dołączono deklarację, certyfikat albo kartę produktu, odnotowuję to w dzienniku i odkładam komplet do dokumentacji budowy.
- Zaznaczam miejsce składowania. Nie chodzi tylko o porządek. Przy materiałach wrażliwych na wilgoć, temperaturę albo uszkodzenie to kluczowa informacja dla kierownika i inspektora.
- W razie niezgodności wpisuję zastrzeżenie. Jeżeli coś się nie zgadza, nie „łagodzę” opisu. Lepszy jest krótki, jasny zapis o uszkodzeniu lub odstępstwie niż udawanie, że wszystko było idealne.
W elektronicznym dzienniku budowy jest to wygodniejsze, bo system ułatwia archiwizację i korekty, ale sama logika pozostaje ta sama. W tradycyjnym dzienniku trzeba być po prostu bardziej uważnym, bo późniejsze poprawki są mniej komfortowe. Skoro już wiesz, jak przejść przez sam proces, warto zobaczyć, jak różne materiały najlepiej opisywać w praktyce.
Jak opisywać najczęstsze materiały na budowie
Nie każdy materiał wymaga identycznego poziomu szczegółowości. Beton, stal, styropian czy chemia budowlana mają inne ryzyka i inne dokumenty towarzyszące. Dlatego nie próbuję wrzucać wszystkiego do jednego worka, tylko zapisuję to, co faktycznie może mieć znaczenie przy odbiorze, reklamacji albo kontroli jakości.
| Rodzaj materiału | Co warto wpisać | Na co zwrócić uwagę |
|---|---|---|
| Beton i zaprawy | Klasa, data dostawy, ilość, miejsce wbudowania, ewentualnie partia i czas użycia | Przy betonach i zaprawach liczy się tempo pracy oraz warunki pogodowe |
| Stal zbrojeniowa | Średnica, gatunek, ilość, numer partii, dokumenty jakościowe | Każda zmiana gatunku albo średnicy wymaga jasnego śladu w dokumentacji |
| Drewno konstrukcyjne | Klasa wytrzymałości, przekrój, wilgotność, sposób zabezpieczenia | Drewno źle przechowywane traci parametry szybciej, niż się wydaje |
| Izolacje termiczne i akustyczne | Grubość, lambda, liczba paczek, producent, warunki składowania | Tu najczęściej pojawiają się pomyłki wynikające z podobnych oznaczeń produktów |
| Chemia budowlana | Nazwa, data ważności, partia, warunki magazynowania, termin otwarcia | Przeterminowany lub źle przechowywany produkt bywa problemem przy odbiorze |
| Prefabrykaty i elementy systemowe | Typ elementu, wymiary, ilość, stan po transporcie, miejsce montażu | Warto opisać także uszkodzenia transportowe, nawet jeśli wydają się drobne |
Przy materiałach sypkich i masowych, takich jak kruszywo czy piasek, nie muszę każdej dostawy opisywać literacko. Ważniejsze jest powiązanie jej z etapem robót, ilością i miejscem przeznaczenia. Z kolei przy elementach droższych, trudnych do zastąpienia albo wrażliwych na warunki składowania, wpis powinien być wyraźnie bardziej szczegółowy. Taka różnica podejścia oszczędza czas i jednocześnie podnosi jakość dokumentacji. Teraz przechodzę do pytania, kto właściwie odpowiada za ten zapis i kiedy nie warto z nim czekać.
Kto robi wpis i kiedy nie warto zwlekać

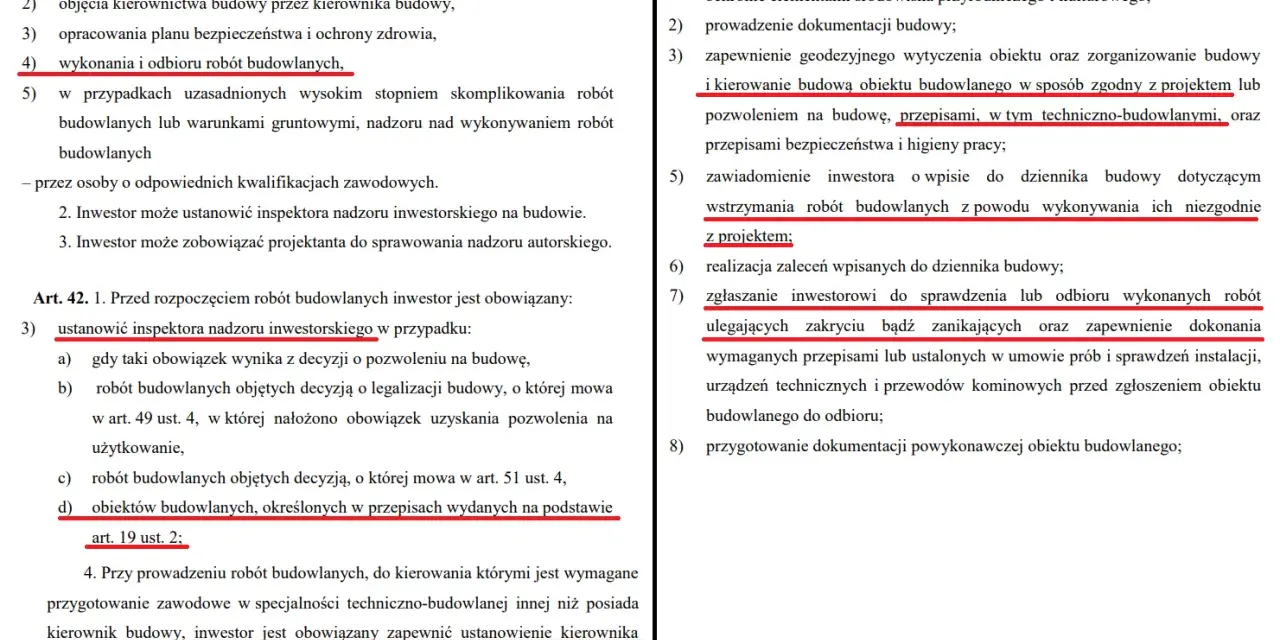

Zgodnie z Prawem budowlanym za prowadzenie dziennika budowy odpowiada kierownik budowy, ale do wpisów są uprawnieni także inni uczestnicy procesu budowlanego oraz osoby kontrolujące budowę. W praktyce oznacza to jedno: wpis nie powinien zależeć od tego, kto akurat ma wolną chwilę, tylko od tego, kto rzeczywiście przyjął materiał albo zauważył istotną niezgodność.
Ja przyjmuję prostą zasadę organizacyjną: jeśli materiał ma znaczenie dla jakości robót, wpis robię natychmiast. Nie odkładam tego „na wieczór”, „na jutro” ani „po rozładunku reszty”. W budowlance takie odkładanie zwykle kończy się pominięciem ważnego szczegółu. W przypadku EDB dodatkowym atutem jest to, że GUNB udostępnia oficjalny system online, a sam wniosek o wydanie dziennika budowy jest bezpłatny, więc formalności da się załatwić szybciej niż w papierze.
Warto też pamiętać o różnicy między samym wpisem a dokumentacją towarzyszącą. Dziennik budowy nie zastępuje kart technicznych, deklaracji zgodności, protokołów przyjęcia czy zdjęć z rozładunku. On ma te informacje uporządkować i wskazać, że materiał został przyjęty albo zakwestionowany. Jeśli to rozdzielisz, unikniesz wielu niepotrzebnych sporów. Skoro już wiadomo, kto i kiedy powinien pisać, czas przejść do błędów, które najczęściej psują cały efekt.
Najczęstsze błędy przy materiałach, które wychodzą dopiero przy odbiorze
Najgroźniejsze błędy nie wyglądają spektakularnie. To zwykle drobiazgi, które na budowie wydają się mało ważne, a później w dokumentacji robią duży bałagan. Poniżej wskazuję te, które widzę najczęściej i które naprawdę potrafią utrudnić odbiór robót.
- Zbyt ogólny wpis typu „materiały dostarczono” bez nazwy, ilości i etapu robót.
- Brak partii lub numeru dostawy przy materiałach, które mają identyfikację produkcyjną.
- Pomijanie stanu przy odbiorze, czyli brak informacji o uszkodzeniach, wilgoci albo zabrudzeniu.
- Wpis po czasie, robiony z pamięci, kiedy szczegóły są już niepewne.
- Mieszanie różnych dostaw w jednym zapisie, przez co później trudno ustalić, co faktycznie przyjęto danego dnia.
- Brak adnotacji o niezgodności, mimo że materiał odbiegał od projektu albo był uszkodzony.
- Brak powiązania z dokumentami jakościowymi, przez co sam wpis nie daje pełnego obrazu.
Te błędy mają jedną wspólną cechę: zwykle nie powodują problemu od razu, tylko wracają przy odbiorze, sporze albo reklamacji. I właśnie dlatego warto budować na budowie prosty, powtarzalny schemat opisu. Gdy taki schemat już działa, dokumentacja staje się przewidywalna, a nie przypadkowa. Na końcu zostaje jeszcze jedno praktyczne pytanie: co dopiąć, zanim dziennik trafi do zamknięcia albo do archiwum.
Co dopiąć przed odbiorem, żeby dokumentacja materiałowa była kompletna
Przed odbiorem lub zamknięciem dziennika robię jedną rzecz, która często oszczędza najwięcej nerwów: porównuję wpisy z rzeczywistymi dostawami, dokumentami jakościowymi i etapami robót. To nie musi być wielka kontrola. Wystarczy spokojne przejście przez najważniejsze pozycje i sprawdzenie, czy przy każdej istotnej dostawie zostaje czytelny ślad.
- Sprawdzam, czy przy kluczowych materiałach są daty, ilości i jednoznaczne nazwy.
- Porządkuję deklaracje, certyfikaty, karty techniczne i protokoły w jednym miejscu.
- Weryfikuję, czy zamienniki i odstępstwa od projektu mają swój ślad w dzienniku.
- Patrzę, czy przy materiałach wrażliwych na warunki przechowywania jest opis składowania.
- Upewniam się, że ewentualne zastrzeżenia nie zniknęły w ogólnikowym wpisie.
Jeżeli pilnujesz tego od pierwszej dostawy, dziennik budowy przestaje być uciążliwą formalnością, a staje się realnym narzędziem kontroli jakości. Najwięcej daje konsekwencja: ten sam układ wpisu, ta sama logika opisu i brak skrótów myślowych przy materiałach, które później mogą wrócić w reklamacji, odbiorze albo rozliczeniu robót.
