Koszt budowy domu - sprawdź realne widełki i pułapki

6 sierpnia 2026

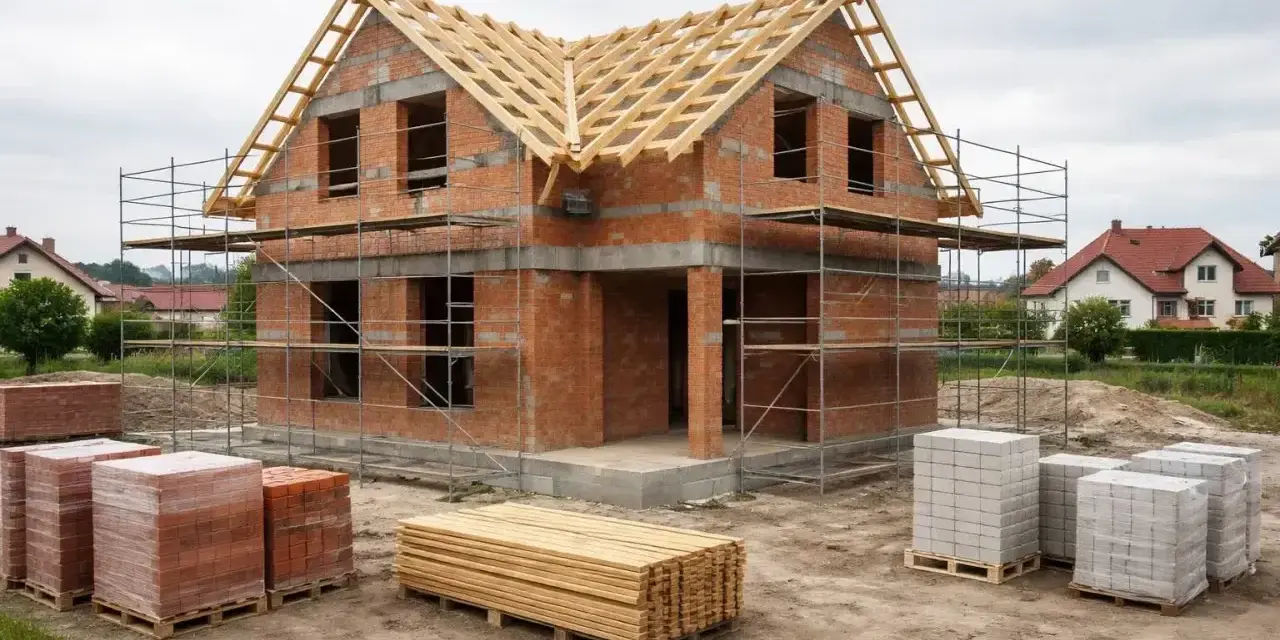

Budowa domu w toku, widoczne materiały budowlane. Zastanawiasz się, ile kosztuje budowa domu?

Spis treści

Budżet na dom trzeba liczyć od projektu, a nie od samej powierzchni. Na pytanie, ile kosztuje budowa domu, nie ma jednej liczby, ale są widełki, które naprawdę pomagają planować inwestycję. W 2026 roku rozstrzał nadal zależy od metrażu, technologii, bryły, standardu wykończenia i tego, czy część prac bierzesz na siebie. Poniżej rozbijam temat na etapy, pokazuję typowe przedziały cenowe i wskazuję wydatki, które najłatwiej umykają na etapie planowania.

Najważniejsze liczby, które warto znać przed startem

  • Stan surowy zamknięty w 2026 roku najczęściej zamyka się w okolicach 3,9-4,1 tys. zł/m².
  • Stan deweloperski zwykle mieści się w przedziale 5,5-6,5 tys. zł/m².
  • Dom pod klucz potrafi kosztować 6,5-9 tys. zł/m², a przy wyższym standardzie jeszcze więcej.
  • Do budżetu trzeba doliczyć projekt, formalności, przyłącza, zagospodarowanie działki i rezerwę co najmniej 10-15%.
  • Najmocniej koszt zmieniają: prostota bryły, dach, instalacje, garaż, piwnica i zakres wykończenia.

Od czego naprawdę zależy rachunek za dom

Ja zwykle zaczynam od prostego założenia: ten sam metraż nie oznacza tego samego kosztu. Dom o powierzchni 120 m² może być relatywnie rozsądną inwestycją albo projektem, który wymknie się spod kontroli, jeśli ma skomplikowany dach, duże przeszklenia, piwnicę i wysokie wymagania wykończeniowe. Dlatego najpierw patrzę na konstrukcję, a dopiero później na samą liczbę metrów.

Na końcową cenę najmocniej wpływają:

  • metraż - oczywisty czynnik, ale nie jedyny i często nie najważniejszy,
  • bryła budynku - prosty rzut i zwarta forma są tańsze niż rozrzeźbiony projekt,
  • rodzaj dachu - dwuspadowy zwykle kosztuje mniej niż wielospadowy,
  • technologia - murowana, szkieletowa albo prefabrykowana daje różne koszty robocizny i materiałów,
  • standard wykończenia - tu potrafią znikać dziesiątki, a nawet setki tysięcy złotych,
  • działka i warunki gruntowe - słaby grunt, spadek terenu czy dalekie przyłącza mocno podnoszą koszt startu.

W praktyce oznacza to jedno: dwie inwestycje o identycznej powierzchni mogą różnić się ceną bardziej, niż na początku wydaje się inwestorowi. I właśnie dlatego następny krok to już twarde widełki kosztów, a nie ogólne deklaracje.

Nowoczesny dom z szarym dachem i drzwiami, otoczony zielenią. Zastanawiasz się, ile kosztuje budowa domu?

Jak wyglądają widełki kosztów w 2026 roku

Jeśli chcesz szybko złapać skalę wydatku, patrz przede wszystkim na standard realizacji. Według Bankiera koszt stanu surowego zamkniętego w kwietniu 2026 roku po raz pierwszy przekroczył 4 tys. zł/m², a kolejne etapy oczywiście podnoszą rachunek jeszcze bardziej. W praktyce najbezpieczniej przyjąć poniższe orientacyjne widełki dla standardowego domu murowanego.

Etap Orientacyjny koszt za m² Co zwykle obejmuje
Stan surowy zamknięty 3,9-4,1 tys. zł Fundamenty, ściany, strop, dach, okna i drzwi zewnętrzne
Stan deweloperski 5,5-6,5 tys. zł SSZ plus instalacje, tynki, wylewki, ocieplenie i elewacja w podstawowym zakresie
Pod klucz 6,5-9 tys. zł Wykończenie wnętrz, podłogi, malowanie, drzwi wewnętrzne, biały montaż

Żeby te liczby nie były abstrakcją, policzmy je na popularnych metrażach. To nadal są wartości orientacyjne, ale dobrze pokazują, jak szybko rośnie budżet wraz z powierzchnią i standardem.

Metraż domu Stan surowy zamknięty Stan deweloperski Pod klucz
100 m² 390-410 tys. zł 550-650 tys. zł 650-900 tys. zł
120 m² 468-492 tys. zł 660-780 tys. zł 780 tys.-1,08 mln zł
150 m² 585-615 tys. zł 825-975 tys. zł 975 tys.-1,35 mln zł

Najtańszy będzie zawsze prosty projekt z małą liczbą detali, a najdroższy - dom z rozbudowaną bryłą, garażem i lepszym standardem wnętrz. Gdy ktoś pyta mnie o budżet, od razu zakładam, że warto patrzeć nie tylko na sam budynek, ale też na to, kto i w jakim modelu ma go realizować.

System gospodarczy czy zlecony

To jeden z tych wyborów, który wygląda niewinnie, a w praktyce mocno porządkuje budżet. System gospodarczy oznacza więcej pracy po stronie inwestora: kupowanie materiałów, pilnowanie ekip, koordynowanie dostaw i reagowanie na opóźnienia. System zlecony jest droższy na starcie, ale zwykle daje większą przewidywalność i mniej stresu organizacyjnego.

Model realizacji Plusy Minusy Wpływ na koszt
System gospodarczy Większa kontrola zakupów, możliwość negocjacji, niższa marża wykonawcy Dużo logistyki, większe ryzyko błędów, więcej czasu po stronie inwestora Na papierze taniej, ale oszczędność łatwo zjadają poprawki i przestoje
System zlecony Jeden odpowiedzialny wykonawca, prostsza koordynacja, mniej biegania po placu budowy Wyższa cena usługi, mniejsza elastyczność w zakupach Zwykle drożej o kilka do kilkunastu procent, ale często bardziej przewidywalnie

Różnica między tymi modelami nie zawsze trafia w całości do kieszeni inwestora. Przy systemie gospodarczym trzeba doliczyć własny czas, transport, ryzyko nietrafionych zakupów i koszty wynikające z błędów, których na początku nikt nie wpisuje do kosztorysu. To prowadzi do kolejnego pytania: co dokładnie najczęściej winduje cenę, nawet gdy metraż zostaje bez zmian?

Co podbija koszt najmocniej, nawet jeśli metraż zostaje taki sam

Największe różnice robią elementy konstrukcyjne i standard techniczny, a nie sama powierzchnia użytkowa. W praktyce najbardziej kosztowne decyzje zapadają już na etapie projektu, kiedy jeszcze łatwo zignorować konsekwencje finansowe. Poniżej pokazuję, które elementy najczęściej podnoszą rachunek.

Element Jak wpływa na budżet Dlaczego ma znaczenie
Bryła i dach Prosty dach dwuspadowy jest wyraźnie tańszy niż wielospadowy Mniej krawędzi, mniej obróbek, prostsza robocizna i mniejsze ryzyko błędów
Parterówka Często droższa w przeliczeniu na m² niż dom z piętrem lub poddaszem użytkowym Większa powierzchnia fundamentów i dachu podnosi koszt konstrukcji
Garaż w bryle i piwnica Potrafią mocno zwiększyć koszt całej inwestycji To dodatkowa powierzchnia budowlana, kolejne instalacje i większy zakres robót
Duże przeszklenia Podbijają cenę stolarki i montażu Efekt wizualny jest dobry, ale cena okien i nadproży szybko rośnie
Instalacje Pompa ciepła, rekuperacja, klimatyzacja czy ogrzewanie podłogowe zwiększają budżet Coraz częściej są standardem, ale nadal trzeba je uczciwie uwzględnić w kosztorysie
Trudna działka Skarpa, wysoki poziom wód gruntowych albo słaby grunt potrafią wymusić droższe rozwiązania Wtedy koszt zaczyna się już na etapie przygotowania terenu, a nie dopiero przy ścianach

Jeśli miałbym wskazać jedną zasadę, to powiedziałbym tak: największe oszczędności daje prostota projektu, nie cięcie fundamentów, izolacji czy stolarki. I właśnie dlatego przed startem warto rozpisać wszystkie koszty, także te, których nie widać w samym budynku.

Koszty, które często wypadają z kalkulacji

To tutaj budżet najczęściej traci kontakt z rzeczywistością. Inwestor patrzy na cenę za metr domu, a zapomina o wydatkach, które nie mieszczą się w samym stanie surowym ani w wykończeniu. Z doświadczenia wiem, że te pozycje potrafią zaskoczyć bardziej niż sama cena ekip.

  • Projekt i adaptacja - zwykle od 10 do 30 tys. zł, zależnie od stopnia zmian i zakresu prac projektowych.
  • Mapa, geodeta i badania gruntu - często 5-15 tys. zł, a przy trudniejszej działce więcej.
  • Przyłącza i media - najczęściej 15-60 tys. zł, ale przy dużej odległości od sieci koszt potrafi skoczyć znacznie wyżej.
  • Niwelacja terenu, wywóz ziemi i dojazd - 10-40 tys. zł, czasem więcej, jeśli działka wymaga porządnego przygotowania.
  • Ogrodzenie, podjazd, taras, opaska wokół domu - 20-100 tys. zł, bo to już pełne zagospodarowanie, a nie kosmetyka.
  • Kierownik budowy i nadzór - zwykle kilka tysięcy złotych, ale to wydatek, którego nie warto traktować jako opcjonalny.

Jeżeli działka jest dobrze uzbrojona i ma prosty teren, część tych kosztów będzie bliżej dolnych granic. Jeśli jednak budujesz na peryferyjnej parceli z długimi przyłączami i słabym gruntem, rachunek rośnie szybciej, niż sugeruje sam koszt budynku. Następny krok to przejście od ogólnych widełek do konkretnego budżetu.

Jak policzyć własny budżet bez zgadywania

Ja liczę to w pięciu prostych krokach, bo wtedy łatwiej wyłapać miejsca, w których budżet zaczyna się rozjeżdżać. To nie jest skomplikowane, ale wymaga konsekwencji i porównywania ofert w identycznym zakresie prac.

  1. Ustal standard - czy budujesz do stanu deweloperskiego, czy od razu chcesz dom pod klucz.
  2. Przelicz metraż - pomnóż powierzchnię domu przez właściwą stawkę za m².
  3. Dodaj koszty poza bryłą domu - projekt, formalności, przyłącza, zagospodarowanie działki.
  4. Zostaw rezerwę - minimum 10-15%, a przy trudnej działce albo niestabilnych cenach nawet więcej.
  5. Porównuj oferty w tym samym zakresie - bez tego jedna wycena zawsze będzie wyglądać taniej tylko na papierze.

Przykład dla domu 120 m² wygląda tak: przy stanie deweloperskim sam budynek może kosztować około 660-780 tys. zł, a po doliczeniu formalności, przyłączy i rezerwy realny budżet łatwo zbliża się do 800 tys. zł albo więcej. To właśnie dlatego tak ważne jest nie tylko policzenie ceny, ale też świadome szukanie oszczędności tam, gdzie nie psują jakości.

Jak zejść z budżetu, nie schodząc z jakości

Najlepsze oszczędności są nudne, ale skuteczne. Nie polegają na rezygnacji z izolacji czy tańszych kompromisach w fundamentach, tylko na takim ustawieniu projektu, żeby dom był prostszy w budowie i tańszy w eksploatacji. To podejście działa, bo obniża kilka pozycji naraz, a nie tylko jedną.

Warto optymalizować Lepiej zostawić bez cięcia
Prostą bryłę, dach dwuspadowy i liczbę załamań Fundamenty, hydroizolację i konstrukcję nośną
Zakres wykończenia wnętrz, zwłaszcza elementy dekoracyjne Stolarkę okienną, jakość montażu i szczelność przegród
Liczbę zmian w projekcie po rozpoczęciu budowy Badania gruntu i prawidłową dokumentację
Rozwiązania wykończeniowe, które można wykonać etapami Ocieplenie, szczelność dachu i kluczowe instalacje

Największy błąd, jaki widzę, to kupowanie metrażu ponad potrzeby i próba „naprawienia” budżetu tańszymi materiałami. Taki układ prawie nigdy nie działa dobrze. Lepiej mieć trochę mniejszy, ale logicznie zaprojektowany dom niż większy budynek, który od początku trzeba łatać kompromisami. Zanim jednak zamkniesz kosztorys, sprawdź jeszcze kilka rzeczy, które potrafią zmienić finalną kwotę bardziej, niż sugeruje pierwsza wycena.

Co sprawdzić przed podpisaniem kosztorysu

Na końcu budowy nie liczy się sama cena z oferty, tylko to, co naprawdę w niej zapisano. Dwie wyceny na podobną kwotę mogą oznaczać zupełnie inny zakres prac, inną jakość materiałów i inny poziom ryzyka po stronie inwestora.

  • Sprawdź, czy kwoty są netto czy brutto.
  • Ustal, czy w cenie jest transport, rusztowanie, kontenery i sprzęt.
  • Porównuj oferty tylko wtedy, gdy obejmują ten sam zakres robót.
  • Ustal harmonogram płatności powiązany z realnymi etapami prac.
  • Dodaj zapis o rezerwie na zmiany materiałowe i opóźnienia.
  • Oddziel koszt samego domu od wydatków na działkę i jej zagospodarowanie.

Jeżeli miałbym zostawić jedną praktyczną myśl na koniec, to byłaby ona prosta: budżet na dom trzeba liczyć szerzej niż tylko jako cenę za metr. Dopiero wtedy widać, czy inwestycja mieści się w realnym planie finansowym, czy tylko dobrze wygląda w pierwszym kosztorysie. I właśnie ten drugi dokument warto traktować jako punkt wyjścia, a nie ostateczną obietnicę.

FAQ - Najczęstsze pytania

W 2026 roku stan surowy zamknięty to zwykle 3,9-4,1 tys. zł/m², stan deweloperski 5,5-6,5 tys. zł/m², a dom pod klucz 6,5-9 tys. zł/m². Dla 120 m² oznacza to orientacyjnie 468-492 tys. zł, 660-780 tys. zł lub 780 tys.-1,08 mln zł.

Najmocniej koszt zwiększają: skomplikowana bryła, dach wielospadowy, parterówka, garaż w bryle, piwnica, duże przeszklenia oraz droższe instalacje, takie jak pompa ciepła, rekuperacja czy klimatyzacja. Istotne są też warunki działki, na przykład słaby grunt, spadek terenu albo dalekie przyłącza.

Do budżetu trzeba doliczyć projekt i adaptację, mapę, geodetę i badania gruntu, przyłącza, niwelację terenu oraz zagospodarowanie działki. W artykule pojawiają się też typowe widełki: projekt 10-30 tys. zł, geodezja i badania 5-15 tys. zł, przyłącza 15-60 tys. zł, a ogrodzenie, podjazd i taras 20-100 tys. zł.

Na papierze często tak, bo daje większą kontrolę zakupów i niższą marżę wykonawcy. W praktyce wymaga jednak dużo logistyki, pilnowania ekip i niesie większe ryzyko błędów oraz poprawek, więc oszczędność może się zmniejszyć albo zniknąć. System zlecony jest zwykle droższy o kilka do kilkunastu procent, ale bardziej przewidywalny.

Najpierw ustal standard realizacji, potem pomnóż metraż przez właściwą stawkę za m² i dodaj koszty poza bryłą domu, takie jak formalności, przyłącza i zagospodarowanie działki. Na końcu zostaw rezerwę minimum 10-15% i porównuj oferty tylko wtedy, gdy obejmują ten sam zakres prac.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

projekt dach instalacje działka wykończenie

Udostępnij artykuł

Arkadiusz Michalak

Arkadiusz Michalak

Nazywam się Arkadiusz Michalak i mam 7-letnie doświadczenie w branży budowlanej. Moja przygoda z budownictwem zaczęła się z pasji do tworzenia i rozwiązywania problemów, które pojawiają się na każdym etapie realizacji projektów. Fascynuje mnie, jak różnorodne aspekty budownictwa wpływają na nasze codzienne życie, od konstrukcji po estetykę. W swoich tekstach staram się przybliżać czytelnikom złożone zagadnienia, ułatwiając im zrozumienie procesów budowlanych oraz aktualnych trendów w tej dziedzinie. Pisząc, kładę duży nacisk na rzetelność informacji oraz ich przystępność. Zawsze dokładam starań, aby moje artykuły były dobrze zbadane, porównując różne źródła i prezentując złożone tematy w sposób jasny i zrozumiały. Chcę, aby każdy mógł korzystać z moich tekstów, niezależnie od poziomu wiedzy w dziedzinie budownictwa. Moim celem jest dostarczenie użytecznych i aktualnych informacji, które pomogą w podejmowaniu świadomych decyzji związanych z budową i remontem.

Napisz komentarz
