Strop filigran łączy prefabrykowaną płytę betonową, zbrojenie i nadbeton w jeden układ, który przyspiesza budowę, ale nie wybacza przypadkowych decyzji materiałowych. W praktyce największe znaczenie mają nie tylko grubość płyty i klasa betonu, lecz także stal, podpory montażowe, otwory instalacyjne i logistyka dostawy. Poniżej rozkładam ten system na czynniki pierwsze i pokazuję, na co zwrócić uwagę, żeby kupić rozwiązanie działające, a nie tylko ładnie opisane w katalogu.
Najważniejsze rzeczy, które trzeba ustalić przed zamówieniem płyt
- To strop monolityczny składany z prefabrykatu i nadbetonu, więc sama płyta nie jest jeszcze gotowym stropem.
- Największy wpływ na jakość mają: beton prefabrykatu, stal zbrojeniowa, kratownice, nadbeton i poprawne podparcie.
- Typowe grubości płyty to 5-7 cm, a całego stropu 16-30 cm, zależnie od projektu.
- System dobrze sprawdza się tam, gdzie liczy się szybki montaż, mniejsza ilość deskowania i przewidywalna jakość spodu stropu.
- Najczęściej koszt rośnie nie przez sam prefabrykat, tylko przez transport, dźwig, liczbę otworów i skomplikowany układ budynku.

Z czego składa się ten system i dlaczego to działa dopiero jako całość

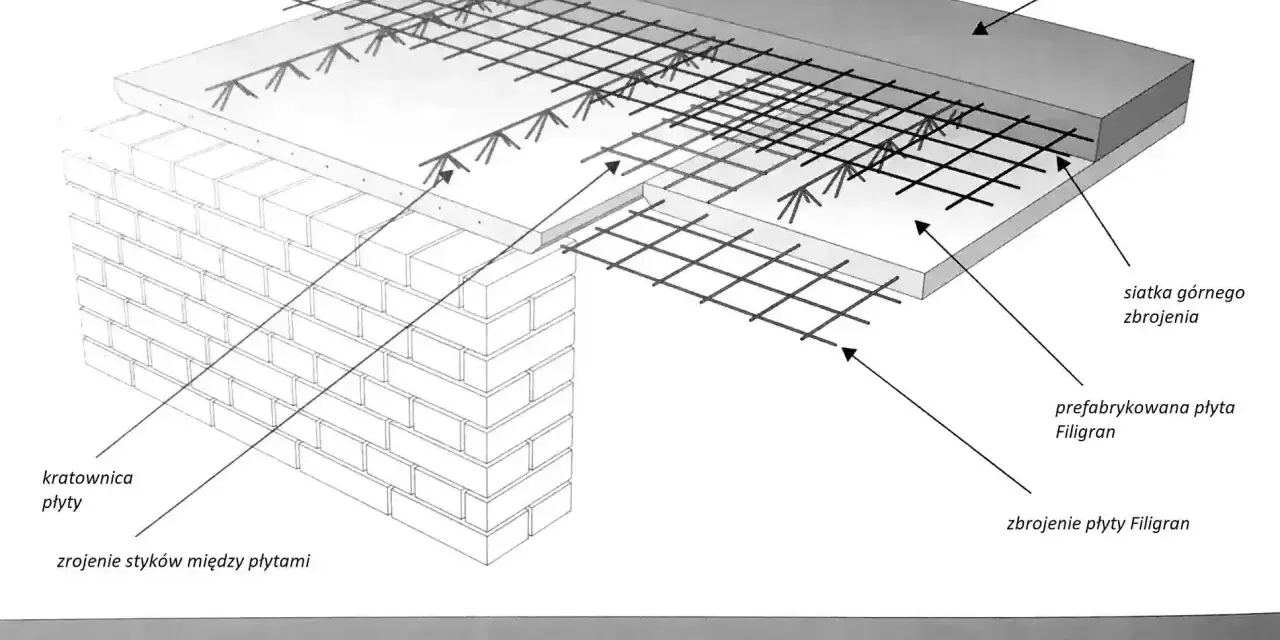

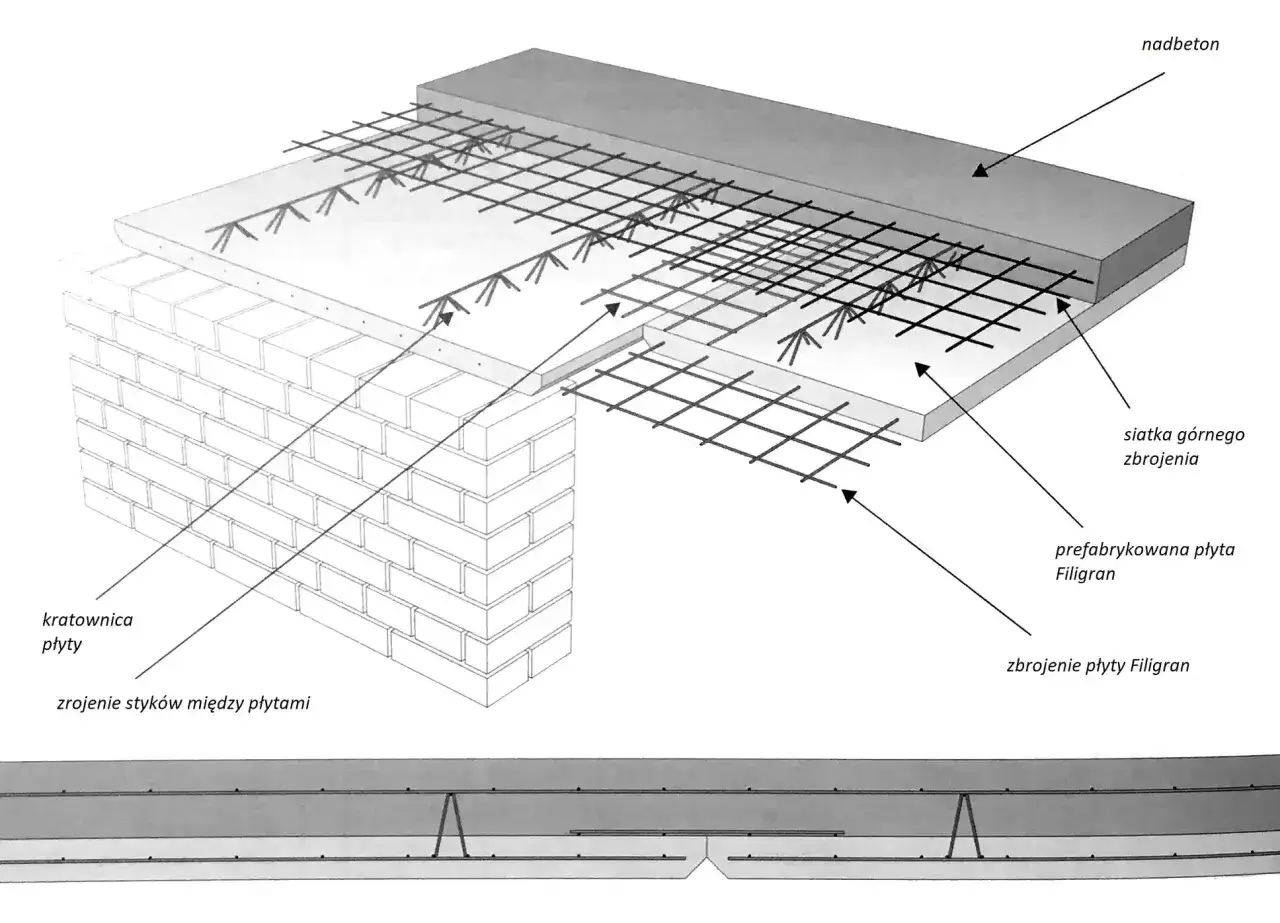

Ja patrzę na ten układ jak na dwustopniowy strop żelbetowy. Najpierw na budowę przyjeżdża cienka prefabrykowana płyta, która pełni funkcję szalunku traconego i jednocześnie niesie dolne zbrojenie. Dopiero po ułożeniu dodatkowych prętów, siatek i warstwy nadbetonu powstaje pełny przekrój pracujący jak jeden element.
To właśnie dlatego nie ma sensu oceniać tego rozwiązania wyłącznie po cenie samej płyty. Liczy się cały zestaw materiałów, bo każdy z nich robi inną robotę: jedne przejmują rozciąganie, inne stabilizują geometrię, a jeszcze inne odpowiadają za zespolenie i nośność końcową.
| Element | Rola w stropie | Na co zwrócić uwagę |
|---|---|---|
| Prefabrykowana płyta betonowa | Tworzy bazę układu i zastępuje tradycyjne deskowanie | Grubość, równość, jakość betonu, dokładność wymiarowa |
| Zbrojenie dolne | Przenosi rozciąganie w strefie rozpiętości | Średnica prętów, klasa stali, zgodność z projektem |
| Kratownice przestrzenne | Łączą prefabrykat z nadbetonem i stabilizują całość | Wysokość, sztywność, rozstaw |
| Nadbeton | Tworzy górną część przekroju i ostateczną sztywność | Klasa betonu, grubość, pielęgnacja po wylaniu |
| Podpory montażowe | Przenoszą obciążenia do czasu związania betonu | Rozstaw, nośność, zgodność z projektem wykonawczym |
Dobrze wykonana płyta daje też zwykle gładki spód, więc później często ogranicza się wykończenie do spoinowania i szpachlowania, zamiast pełnego tynkowania. W praktyce właśnie połączenie tych warstw decyduje, czy strop będzie pracował równomiernie, czy pojawią się lokalne ugięcia, pęknięcia albo nieprzyjemne różnice poziomów między płytami. Gdy rozumiem już budowę, mogę przejść do parametrów materiałów, które naprawdę robią różnicę.
Jakie parametry materiałów naprawdę decydują o jakości
Największy błąd inwestora polega na tym, że patrzy tylko na nazwę systemu, a nie na konkretne liczby. Ja zawsze sprawdzam cztery rzeczy: grubość prefabrykatu, klasę betonu, rodzaj stali i parametry nadbetonu. Do tego dochodzi jeszcze otulina zbrojenia, czyli warstwa betonu chroniąca stal przed korozją i ogniem.
| Parametr | Typowy zakres | Co to oznacza w praktyce |
|---|---|---|
| Grubość płyty prefabrykowanej | Najczęściej 5-7 cm, w niektórych systemach 5-10 cm | Wpływa na masę elementu, transport i sztywność na etapie montażu |
| Grubość całkowita stropu | Około 16-30 cm | Decyduje o wysokości konstrukcyjnej i możliwościach prowadzenia instalacji |
| Klasa betonu prefabrykatu | Zwykle C25/30-C30/37 | Im lepsza jakość betonu, tym mniejsze ryzyko uszkodzeń i lepsza powtarzalność elementów |
| Klasa betonu nadbetonu | Najczęściej C20/25 lub C25/30 | Musi współpracować z prefabrykatem, a nie tylko go przykrywać |
| Rozpiętość | Około 9,5-10,5 m, zależnie od systemu i projektu | Im większa, tym ważniejsze stają się zbrojenie i warunki podparcia |
| Obciążenie użytkowe | Mniej więcej 1,5-10 kN/m² | Pokazuje, do jakiego obciążenia strop został zaprojektowany |
| Masa | Około 130-200 kg/m² | Przesądza o potrzebie dźwigu i o logistyce dostawy |
Warto też zwrócić uwagę na to, czy projekt przewiduje tylko zbrojenie dolne, czy również zbrojenie podporowe, górne przęsłowe albo łącznikowe przy stykach płyt. To właśnie takie detale najczęściej odróżniają projekt dobrze dopracowany od wersji, która niby przejdzie, ale później będzie sprawiała problemy na budowie. Na tym tle łatwiej już ocenić, kiedy ten system ma sens, a kiedy lepiej postawić na inne rozwiązanie.
Kiedy taki strop ma sens, a kiedy lepiej poszukać innego rozwiązania
Ten system najbardziej lubię tam, gdzie inwestor chce skrócić czas robót i ograniczyć deskowanie. Sprawdza się przy większych powierzchniach, przy budynkach z powtarzalnym rzutem, ale też wtedy, gdy w stropie trzeba przewidzieć otwory instalacyjne, przepusty albo nietypowe podcięcia. Prefabrykacja daje tu sporą przewagę, bo część pracy przenosi się z placu budowy do zakładu produkcyjnego.
- Ma sens, gdy liczy się szybkość montażu, porządek na budowie i mniejsza zależność od pełnego szalowania.
- Ma sens, gdy projekt jest już dopięty, bo płyty wykonuje się pod konkretny układ i konkretne obciążenia.
- Jest słabszym wyborem, gdy na działkę trudno wjechać dźwigiem albo transport elementów jest kłopotliwy.
- Jest słabszym wyborem, gdy inwestor chce ciągle zmieniać układ otworów i ścian w trakcie realizacji.
- Jest słabszym wyborem, gdy budżet jest bardzo napięty, a prosty monolit w małym obiekcie i tak byłby tańszy w logistyce.
Jeśli priorytetem jest akustyka, nie liczyłbym na samą technologię; o komforcie decyduje cały układ warstw podłogi, a nie tylko prefabrykat. To ważne, bo czasem inwestor oczekuje cudów od samej płyty, a potem rozczarowuje się, że fizyka materiału ma swoje granice. Z mojego punktu widzenia największa przewaga filigranu polega na tym, że daje przewidywalną jakość przy rozsądnym czasie realizacji, ale płaci się za to mniejszą swobodą improwizacji. Jeśli ktoś lubi zmieniać decyzje w trakcie budowy, ten system szybko pokaże swoje ograniczenia. To dobry moment, żeby przejść od teorii do samego montażu.

Jak przebiega montaż i jakie materiały pomocnicze są obowiązkowe

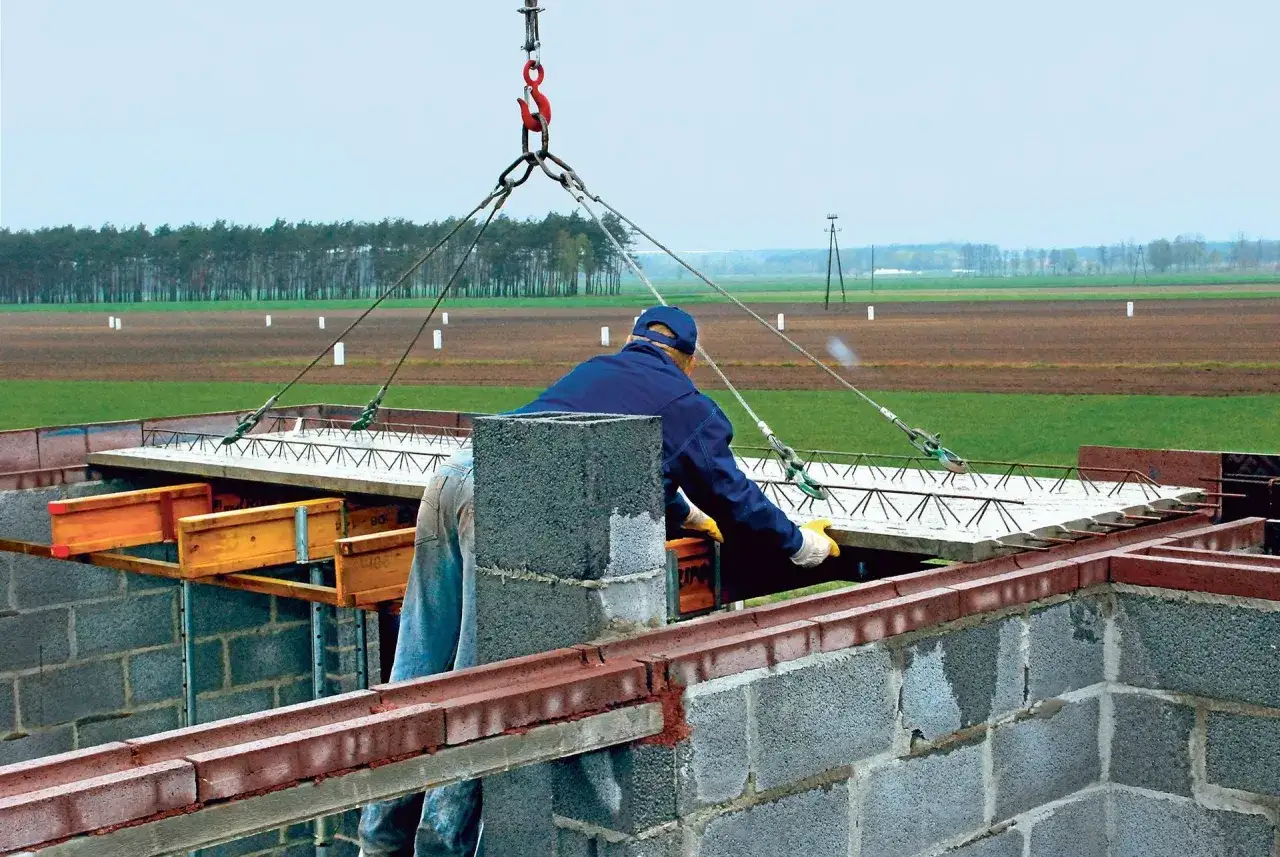

Montaż zaczyna się od podpór montażowych, a nie od przyjazdu betoniarki. Najpierw trzeba ustawić ruszt zgodnie z projektem, sprawdzić poziomy i przygotować podparcie dla płyt. Dopiero potem układa się prefabrykaty przy użyciu dźwigu, dobiera dodatkowe zbrojenie, rozprowadza instalacje i wykonuje nadbeton.
- Sprawdzenie projektu wykonawczego i osi ścian nośnych.
- Ustawienie podpór montażowych w rozstawie przewidzianym przez konstruktora.
- Ułożenie płyt prefabrykowanych i kontrola oparcia na podporach stałych.
- Dołożenie zbrojenia uzupełniającego, dystansów i ewentualnych siatek.
- Wylanie nadbetonu i jego pielęgnacja po betonowaniu.
Przy standardowej powierzchni domu jednorodzinnego, około 100-150 m², samo ułożenie płyt bywa kwestią 3-5 godzin. Nie oznacza to jednak, że cały strop jest gotowy tego samego dnia. Podpory montażowe muszą zostać na miejscu do czasu, aż nadbeton osiągnie wymaganą wytrzymałość; w praktyce często przyjmuje się 28 dni, chyba że projektant dopuści wcześniejszy demontaż.
Do najważniejszych materiałów pomocniczych zaliczam też dystanse, siatki uzupełniające, zbrojenie przy otworach i poprawnie dobrany beton do nadbetonu. To są drobiazgi, które na papierze wyglądają skromnie, ale w praktyce decydują o tym, czy strop będzie pracował równo i bez pęknięć. Skoro wiadomo już, jak to się składa, czas spojrzeć na budżet.
Ile kosztują materiały i dlaczego wyceny tak się różnią
W wycenach tego systemu nie ma jednego uczciwego cennika, bo na końcową kwotę wpływają długość płyt, ilość stali, transport, liczba otworów i dostęp dla dźwigu. Ja zawsze rozbijam koszt na części, bo wtedy od razu widać, gdzie inwestycja drożeje naprawdę, a gdzie różnica jest tylko na poziomie oferty handlowej.
| Pozycja | Orientacyjny koszt | Co najczęściej podbija cenę |
|---|---|---|
| Płyty prefabrykowane | Około 80-150 zł/m² | Grubość, zbrojenie, długość elementów i stopień indywidualizacji |
| Zbrojenie z usługą montażową | Około 6 zł/kg | Ilość stali, skomplikowanie układu i liczba stref podporowych |
| Robocizna przy montażu | Około 85 zł/m² | Region, termin, liczba pracowników i stopień trudności montażu |
| Dźwig | Około 160-180 zł/h | Zasięg, wysokość podnoszenia i czas pracy na budowie |
Najczęściej nie przepłaca się więc za sam prefabrykat, tylko za logistykę. Jeśli strop ma dużo załamań, otworów albo wymaga długiego postoju dźwigu, koszt szybko rośnie. Z drugiej strony przy prostym rzucie i dobrze przygotowanym projekcie system potrafi być rozsądny cenowo, zwłaszcza gdy porówna się go z pełnym deskowaniem i dłuższym czasem robocizny. A skoro budżet już mamy rozpisany, warto jeszcze zobaczyć, gdzie najczęściej popełnia się błędy.
Jakich błędów przy doborze materiałów nie popełniać
Najwięcej problemów widzę tam, gdzie ktoś próbuje oszczędzić na etapie projektu albo zamawia elementy zbyt wcześnie. Prefabrykat jest wygodny tylko wtedy, gdy wcześniej dopięto geometrię, obciążenia i wszystkie przebicia. Późniejsze cięcie, kucie albo dorabianie otworów na budowie to proszenie się o kłopoty.
- Nie zamawiaj płyt bez zamkniętego rzutu stropu i bez ustalonych otworów.
- Nie zmniejszaj liczby podpór montażowych „na oko”.
- Nie zmieniaj klas betonu ani stali względem projektu, nawet jeśli różnica wydaje się niewielka.
- Nie lekceważ masy elementów, bo transport i dźwig są częścią technologii, nie dodatkiem.
- Nie pomijaj zbrojenia uzupełniającego przy krawędziach, podporach i przebiciach instalacyjnych.
Ja zawsze powtarzam, że w takim systemie oszczędność powinna dotyczyć procesu, a nie bezpieczeństwa konstrukcji. Jeśli chcemy, żeby strop służył długo i bez niespodzianek, trzeba dopiąć jeszcze ostatni etap: kontrolę projektu przed zamówieniem.
Co sprawdzić przed zamówieniem płyt na budowę
Na etapie zamówienia patrzę przede wszystkim na dokumentację, a nie na folder producenta. Najważniejsze jest to, czy projekt wykonawczy uwzględnia wszystkie otwory, strefy pod ściany, miejsca pod instalacje oraz sposób podparcia w czasie montażu. Bez tego łatwo zamówić elementy, które formalnie pasują, ale praktycznie wymagają kosztownych przeróbek.
- Dokładny rzut stropu z otworami i wymiarami przy krawędziach.
- Klasy betonu, stal zbrojeniowa i grubość nadbetonu zapisane w projekcie.
- Rozstaw podpór montażowych oraz kolejność ich demontażu.
- Warunki dojazdu dla dźwigu i samochodów z prefabrykatami.
- Plan prowadzenia instalacji w stropie, zanim pojawi się beton.
- Termin betonowania i sposób pielęgnacji świeżego nadbetonu.
Jeśli te punkty są zamknięte przed produkcją, cały system jest naprawdę wygodny: szybki w montażu, przewidywalny i technologicznie czysty. Jeśli zostawia się je na później, oszczędność z prefabrykacji znika błyskawicznie. Dlatego przy tym rozwiązaniu najważniejszy nie jest sam materiał, tylko to, czy każdy jego element został dobrany pod konkretny projekt.
