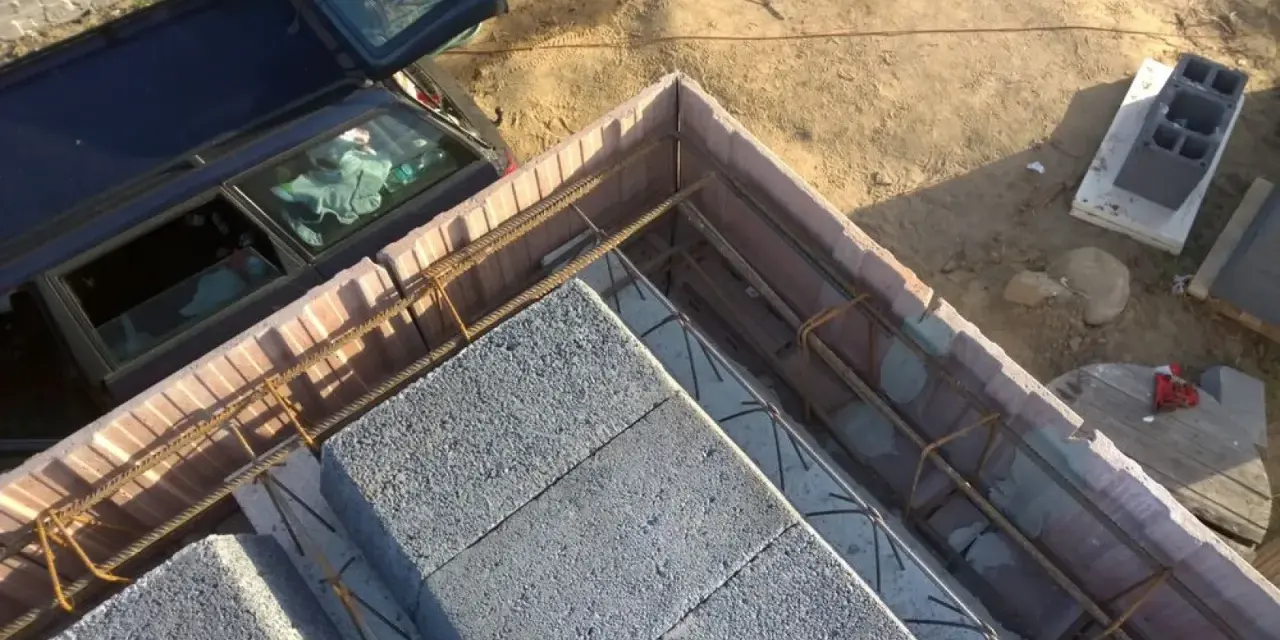

W stropie Teriva o kosztach i logistyce decyduje przede wszystkim beton wylewany na budowie, a nie samą nazwę systemu. Najwięcej różnic pojawia się wtedy, gdy do nadbetonu trzeba doliczyć wieńce, żebra rozdzielcze, schody albo balkony. Poniżej rozpisuję to tak, żeby dało się policzyć ilość betonu bez zgadywania i bez przepłacania za zbyt duży zapas.
Najważniejsze liczby i zasady, które warto mieć pod ręką
- Sam beton monolityczny w Terivie bywa liczony od ok. 0,047 m3/m2 w lżejszych układach do 0,097 m3/m2 i więcej w mocniejszych odmianach.
- W prostym stropie Teriva I i Nova z wieńcami oraz żebrami rozdzielczymi realne zużycie potrafi dojść do ok. 10 m3 na 100 m2 powierzchni.
- Do zamówienia zawsze doliczam wieńce, żebra, schody, balkony i 5-10% zapasu na straty oraz nierówności.
- Jeśli projekt podaje kubaturę betonu, biorę ją jako punkt wyjścia, bo różnice między wariantami Terivy są duże.
- Najbezpieczniej liczyć osobno samą płytę, a osobno elementy obwodowe i dodatkowe wzmocnienia.
Od czego zależy zużycie betonu w stropie Teriva

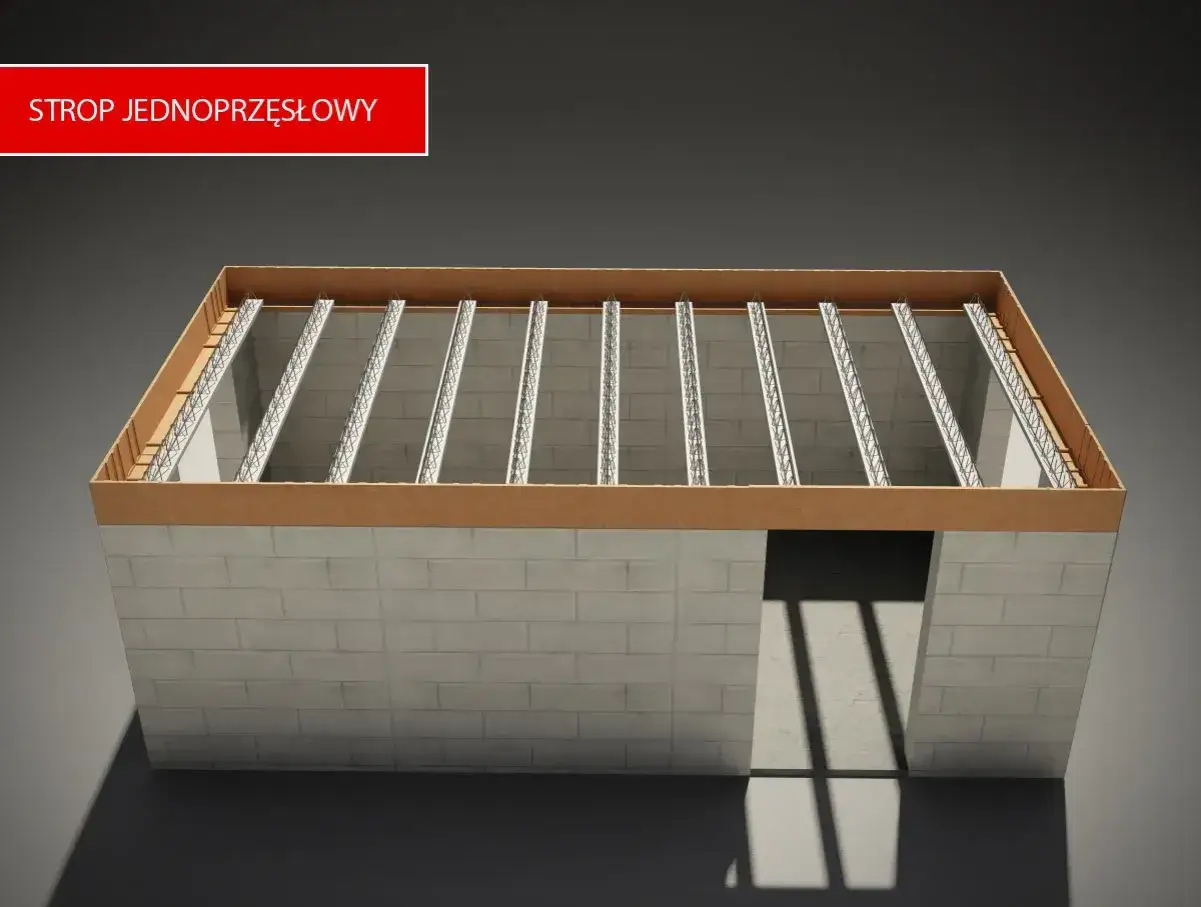

W Terivie nie ma jednej, uniwersalnej odpowiedzi dla każdego domu. Ta sama nazwa systemu może oznaczać różną wysokość stropu, inny rozstaw belek i inną grubość nadbetonu, a to już bezpośrednio zmienia kubaturę mieszanki. W praktyce patrzę zawsze na dwa poziomy: sam beton monolityczny oraz całość zamówienia, czyli to, co naprawdę trzeba dowieźć na budowę.
Najczęściej liczy się nie tylko płyta nad pustakami, ale też elementy, które spinają i usztywniają konstrukcję. Dla porządku rozbijam to tak:
| Element | Czy zwykle liczy się do zamówienia | Dlaczego to ważne |
|---|---|---|
| Nadbeton | Tak | To podstawowa kubatura mieszanki wylewanej na strop. |
| Wieńce naścienne | Tak | Tworzą obwodowe zamknięcie stropu i potrafią wyraźnie podnieść zużycie betonu. |
| Żebra rozdzielcze | Tak, jeśli są w projekcie | Usztywniają większe pola stropu i wymagają dodatkowej mieszanki. |
| Schody i balkony betonowane razem ze stropem | Tak | To osobna kubatura, której nie wolno mieszać z samym stropem. |
| Prefabrykowane belki i pustaki | Nie jako beton do wylania | To elementy systemu, a nie materiał do osobnego zamówienia na beton z gruszki. |
To właśnie dlatego dwa stropy o podobnej powierzchni mogą wymagać zupełnie innego zamówienia. Najpierw trzeba ustalić, co dokładnie liczymy, a dopiero potem przejść do kubatury. To prowadzi wprost do prostego wzoru obliczeń.

Jak policzyć ilość betonu krok po kroku
Najprostszy wzór, z którego korzystam, wygląda tak: powierzchnia stropu × zużycie betonu na 1 m2 + wieńce + żebra + schody lub balkony + zapas 5-10%. Jeśli projektant podał konkretną kubaturę, nie kombinuję z własnym szacunkiem. Jeśli nie podał, liczę po wariancie systemu i dopiero potem sprawdzam dodatki.
- Ustalam powierzchnię stropu w m2.
- Sprawdzam, jaki wariant Terivy został przyjęty w projekcie.
- Odczytuję zużycie betonu monolitycznego na 1 m2 z dokumentacji systemu.
- Doliczam wieńce, żebra rozdzielcze i inne elementy betonowane razem ze stropem.
- Na końcu dodaję zapas, zwykle 5-10%, żeby nie zatrzymać betonowania w połowie.
Praktyczny przykład pokazuje różnicę lepiej niż sama teoria. Dla prostego stropu 50 m2 liczenie może wyglądać tak:
| Powierzchnia stropu | Sam beton monolityczny | Szacunek całości z dodatkami |
|---|---|---|
| 30 m2 | ok. 1,4-1,5 m3 | ok. 3,0 m3 |
| 50 m2 | ok. 2,35-2,40 m3 | ok. 5,0 m3 |
| 100 m2 | ok. 4,7-4,8 m3 | ok. 10,0 m3 |
Właśnie tu najczęściej widać, że sama płyta to nie wszystko. Jeżeli ktoś zamawia beton wyłącznie pod nadbeton, a zapomni o wieńcach i żebrach, to na budowie pojawia się niepotrzebny przestój. To dobra chwila, żeby porównać najczęstsze warianty stropu i ich typowe zużycie.
Ile wychodzi dla najczęstszych wariantów
W dokumentacji Solbet dla Teriva I i Nova zużycie betonu monolitycznego wynosi 0,047 m3/m2, a dla wyższych odmian 0,097 m3/m2. To wartości samej warstwy wylewanej na budowie, bez wieńców i żeber rozdzielczych. W praktyce różnica między wariantami jest na tyle duża, że nie warto zgadywać na podstawie samej nazwy „Teriva”.
| Wariant | Zużycie betonu monolitycznego na 1 m2 | Co to oznacza w praktyce |
|---|---|---|
| Teriva I / Nova | 0,047-0,048 m3/m2 | Najniższe zużycie w popularnych układach, ale po doliczeniu dodatków całość rośnie wyraźnie. |
| Teriva II / III | 0,097 m3/m2 | Już sama warstwa monolityczna jest zauważalnie grubsza, więc zamówienie rośnie niemal dwukrotnie względem lżejszych układów. |
| Odmiany pośrednie i wyższe | ok. 0,0811-0,119 m3/m2 | Spotykane w dokumentacjach różnych producentów, zwykle przy większej wysokości stropu lub innych parametrach nośnych. |
Warto też pamiętać, że w dokumentacji MATBUD dla Teriva I i Nova, już z uwzględnieniem wieńców naściennych oraz żeber rozdzielczych, wychodzi około 10 m3 na 100 m2 powierzchni. To bardzo użyteczny punkt odniesienia, bo pokazuje realny poziom zamówienia, a nie tylko „suchą” kubaturę nadbetonu. Z tego wynika prosta zasada: im prostszy rzut i mniej dodatkowych elementów, tym bliżej jesteś wartości z katalogu, ale im więcej załamań i otworów, tym większa odległość od tego minimum.
Co doliczyć poza samą płytą
W praktyce właśnie tutaj ucieka najwięcej metrów sześciennych. Kiedy liczę strop dla inwestora albo wykonawcy, zawsze sprawdzam elementy, które potrafią „zjeść” więcej betonu niż się wydaje na pierwszy rzut oka.
- Wieńce obwodowe - przy ścianach zewnętrznych i wewnętrznych nośnych; bez nich konstrukcja nie pracuje tak, jak powinna.
- Żebra rozdzielcze - potrzebne zwłaszcza przy większych rozpiętościach i większych polach stropu.
- Schody betonowane razem ze stropem - często są pomijane w pierwszym szacunku, a potrafią mocno podnieść kubaturę.
- Balkony i loggie - powinny być liczone osobno, nawet jeśli powstają w tym samym etapie robót.
- Otwory technologiczne - kominy, piony instalacyjne, przejścia pod schody; każda korekta projektu zmienia finalną ilość.
- Zapas roboczy - przy prostym rzucie zwykle 5-8%, przy bardziej skomplikowanym 10% i więcej.
To także moment, w którym warto porównać szacunek z projektem. Jeśli w projekcie stropu jest już podana kubatura, biorę ją jako bazę, a nie jako ciekawostkę. W Terivie to szczególnie ważne, bo różnica między samą płytą a zamówieniem „na gotowo” bywa duża. Dalej zostaje już tylko poprawny dobór mieszanki i rozsądne zamówienie.
Jaki beton zamówić, żeby ilość i parametry się zgadzały
Przy stropie Teriva nie szukałbym oszczędności w klasie betonu, tylko w dokładnym liczeniu. W dokumentacjach często pojawia się beton klasy C20/25 dla warstwy monolitycznej, a w prefabrykowanych elementach systemu spotyka się też C25/30. Najważniejsze jest jednak to, żeby trzymać się projektu i zaleceń producenta, bo zamiana klasy „na oko” może być pozorną oszczędnością.
Po stronie zamówienia pilnuję trzech rzeczy:
- Jedna spójna dostawa - betonowanie ciągłe ogranicza ryzyko słabych połączeń między fragmentami stropu.
- Rezerwa w zamówieniu - lepiej mieć minimalny nadmiar niż przerwać betonowanie w newralgicznym miejscu.
- Zgodność z projektem - jeśli projekt przewiduje konkretną klasę lub konsystencję, nie zmieniam jej bez uzgodnienia.
Nie zamawiam też betonu „na styk”, jeśli strop ma dużo załamań, małe pomieszczenia lub dodatkowe elementy żelbetowe. W takich przypadkach strata z transportu i rozprowadzenia mieszanki jest realna, a nie teoretyczna. To prowadzi do najczęstszych błędów, które widuję na budowach.
Gdzie najczęściej pojawia się błąd w obliczeniach
Większość pomyłek nie bierze się z samej matematyki, tylko z tego, że ktoś liczy zbyt uproszczony model. Najczęściej wygląda to tak:
- liczenie tylko powierzchni stropu bez wieńców i żeber rozdzielczych;
- pomijanie schodów, balkonów lub innych elementów betonowanych razem ze stropem;
- branie jednej średniej wartości dla wszystkich odmian Terivy;
- mylenie powierzchni użytkowej z rzeczywistą powierzchnią stropu;
- zamawianie bez zapasu, a potem ratowanie się dodatkową dostawą;
- ignorowanie otworów technologicznych i zmian w projekcie wykonawczym.
W praktyce najbardziej kosztuje mnie zawsze ostatni punkt, czyli zbytnia pewność siebie na etapie zamówienia. Beton jest materiałem, którego nie opłaca się „zgadywać”. Lepiej poświęcić 15 minut na sprawdzenie dokumentacji niż później organizować awaryjny transport i ryzykować przerwę w betonowaniu. Na końcu zostaje już tylko zdrowy, prosty schemat działania.
Jak planuję zamówienie na budowie, gdy liczy się czas i margines bezpieczeństwa
Gdybym miał zamawiać beton do zwykłego domu jednorodzinnego, zacząłbym od projektu i sprawdziłbym, czy podana kubatura obejmuje tylko nadbeton, czy także wieńce i żebra rozdzielcze. Jeśli nie obejmuje, liczyłbym dodatki osobno, a potem dorzuciłbym 5-10% zapasu. Przy prostym stropie Teriva I i Nova z dodatkami około 10 m3 na 100 m2 to dobry, praktyczny punkt odniesienia, ale przy mocniejszych wariantach i większych grubościach warstwy monolitycznej ta wartość rośnie.
Najbardziej rozsądne podejście jest proste: nie liczyć „na oko”, nie mieszać różnych wariantów systemu i nie oszczędzać na zapasie, który ratuje betonowanie. W Terivie dobrze policzona ilość betonu to nie detal techniczny, tylko realna oszczędność czasu, nerwów i pieniędzy. Jeśli ten etap jest dopięty, cała reszta prac idzie znacznie spokojniej.
