Wycena budowy domu bez zgadywania - jak policzyć realny budżet?

22 sierpnia 2026

Dom w budowie, rusztowania, palety z cegłami i drewnem. Trwa wycena budowy domu, zbliża się etap prac wykończeniowych.

Spis treści

Rzetelny budżet domu zaczyna się od ustalenia zakresu, a nie od jednej liczby za metr. Dopiero kiedy wiadomo, czy liczysz sam budynek, stan deweloperski, czy także przyłącza, zagospodarowanie działki i rezerwę na zmiany, wycena budowy domu staje się narzędziem decyzyjnym, a nie zgadywanką. W tym artykule pokazuję, jak czytać kosztorys, które metody szacowania mają sens na różnych etapach i gdzie najczęściej uciekają pieniądze.

Najpierw ustal zakres i dopiero potem porównuj liczby

  • Najważniejsze jest rozdzielenie kosztu budynku od kosztów działki, przyłączy i otoczenia domu.
  • Na starcie najlepiej działa metoda wskaźnikowa, ale przed podpisaniem umów potrzebny jest kosztorys szczegółowy.
  • W 2026 roku stan surowy zamknięty to zwykle ok. 3 700-4 500 zł/m2, a stan deweloperski ok. 5 000-6 500 zł/m2.
  • Bez rezerwy 10-15 proc. budżet bardzo łatwo rozjeżdża się po pierwszych zmianach i dopłatach.
  • Zlecając kosztorys specjaliście, zwykle trzeba liczyć się z wydatkiem rzędu 400-800 zł.

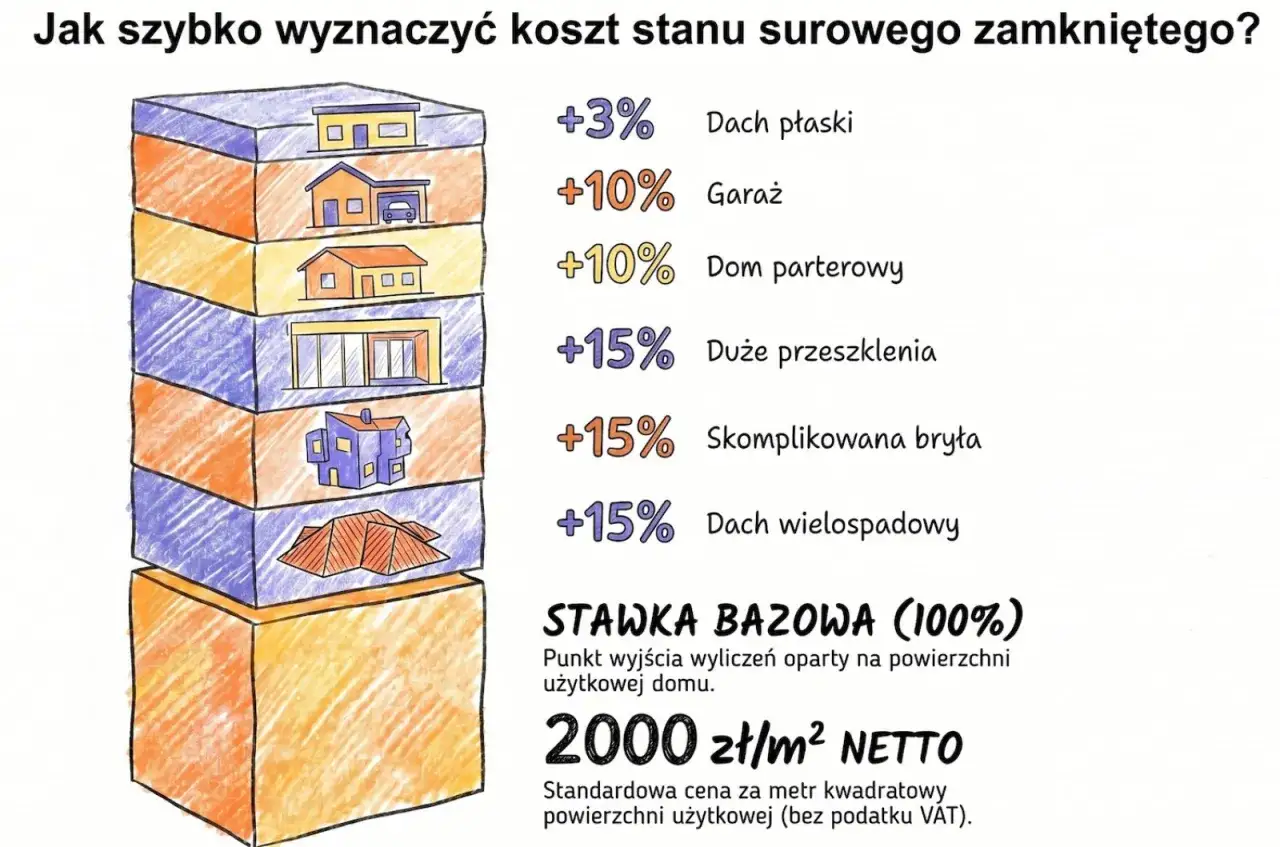

Wycena budowy domu: ilustracja pokazuje różne typy domów i ich wpływ na koszt stanu surowego, z bazową stawką 2000 zł/m².

Co naprawdę obejmuje wycena budowy domu

Ja zawsze zaczynam od brutalnie prostego pytania: co dokładnie ma znaleźć się w budżecie? Sam dom to nie wszystko. Jeśli pomieszasz projekt, formalności, prace ziemne, konstrukcję, instalacje, wykończenie i otoczenie działki, otrzymasz liczbę, która wygląda poważnie, ale nic nie mówi o realnym koszcie inwestycji.

  • Dokumentacja i formalności - projekt, adaptacja, geodeta, badanie gruntu, ewentualne poprawki wynikające z warunków zabudowy albo warunków technicznych.
  • Stan działki - uzbrojenie, dojazd, niwelacja terenu, wycinka, odwodnienie i przygotowanie placu budowy.
  • Konstrukcja budynku - fundamenty, ściany, strop, dach, stolarka zewnętrzna i wszystkie elementy, które zamykają dom w bryle.
  • Instalacje - elektryka, wodno-kanalizacyjna, ogrzewanie, wentylacja, a często także rekuperacja lub pompa ciepła.
  • Wykończenie - tynki, posadzki, podłogi, malowanie, drzwi wewnętrzne, biały montaż, łazienki i kuchnia.
  • Otoczenie budynku - ogrodzenie, podjazd, taras, schody zewnętrzne, opaska, ogród i elementy odwodnienia.

Jeżeli tych pozycji nie nazwiesz po imieniu, porównujesz nie dom, tylko różne wersje tego samego hasła. A kiedy zakres jest już rozpisany, można sensownie dobrać metodę liczenia kosztów.

Jakie metody szacowania działają najlepiej na różnych etapach

W budownictwie nie ma jednej uniwersalnej metody, która dawałaby idealny wynik na każdym etapie. Na początku potrzebujesz szybkiego oglądu sytuacji, później porównania, a na końcu kalkulacji, którą można pokazać bankowi albo wykonawcy bez nerwowego tłumaczenia, skąd wzięły się liczby. W praktyce najczęściej korzystam z trzech podejść.

Metoda Kiedy ją stosuję Co daje Główne ograniczenie
Wskaźnikowa Gdy mam tylko metraż, bryłę i orientacyjny standard Szybki rząd wielkości kosztów i pierwszy filtr opłacalności Łatwo pomija indywidualne cechy projektu, np. skomplikowany dach lub niestandardowe instalacje
Porównawcza Gdy zestawiam podobne realizacje albo kilka ofert wykonawców Pokazuje, czy oferta jest rynkowa, zawyżona czy zbyt optymistyczna Nie działa dobrze, jeśli porównywane domy mają inny standard, zakres albo technologię
Szczegółowa Przed kredytem, podpisaniem umowy i zamknięciem budżetu Najlepszą kontrolę nad etapami, ilościami i cenami jednostkowymi Jest czasochłonna i wymaga dobrych danych wejściowych

W formalnym ujęciu kosztorys inwestorski opiera się na kalkulacji uproszczonej, czyli na ilości robót i cenach jednostkowych. Przedmiar robót to po prostu rozpiska prac z jednostkami miary, bez której łatwo przegapić drobne, ale kosztowne pozycje. Ta metoda jest najbardziej żmudna, ale właśnie ona najlepiej chroni przed późniejszymi poprawkami. Jeśli budżet ma wytrzymać zderzenie z ofertami, trzeba jednak wiedzieć, co najmocniej go podbija.

Od czego najmocniej zależy budżet

Największy błąd, jaki widzę, to skupienie się wyłącznie na stawce za metr kwadratowy. Taki skrót bywa wygodny, ale w budowie domu często myli bardziej niż pomaga. Dwie pozornie podobne inwestycje mogą mieć zupełnie inny koszt końcowy, bo różni je kilka elementów, które na papierze wyglądają niegroźnie.

  • Bryła i dach - prosty dom z dwuspadowym dachem jest zwykle wyraźnie tańszy niż projekt z lukarnami, załamaniami połaci i wieloma koszami. Każde dodatkowe załamanie to więcej robocizny, materiału i ryzyka błędu.
  • Technologia budowy - murowany, prefabrykowany, z żelbetem czy z większym udziałem suchej zabudowy. Różnice nie zawsze widać na wizualizacji, ale w kosztorysie potrafią być bardzo odczuwalne.
  • Warunki gruntowe - słaby grunt, wysoki poziom wód, konieczność odwodnienia albo płyty fundamentowej potrafią mocno podnieść koszt startu. W jednej z aktualnych kalkulacji same fundamenty pod dom 100 m2 zamknęły się w okolicach 46 100 zł.
  • Instalacje i standard energetyczny - pompa ciepła, ogrzewanie podłogowe, rekuperacja czy fotowoltaika poprawiają komfort, ale z punktu widzenia budżetu są pełnoprawnymi pozycjami, nie dodatkiem.
  • Standard materiałów - okna, ocieplenie, pokrycie dachowe, drzwi wejściowe i wykończenie łazienek potrafią zmienić koszt o dziesiątki tysięcy złotych bez żadnej zmiany metrażu.
  • Region i sezon - ta sama specyfikacja w różnych częściach kraju bywa wyceniana inaczej, a robocizna wciąż częściej drożeje niż materiały.

Ja najbardziej pilnuję dachu, instalacji i gruntu, bo to właśnie tam najczęściej pojawiają się największe odchylenia od pierwotnych założeń. Kiedy te zmienne są już nazwane, można wreszcie spojrzeć na liczby, które realnie obowiązują na rynku.

Jak wyglądają realne widełki kosztów w 2026 roku

Według Bankiera w kwietniu 2026 r. przeciętny koszt dojścia do stanu surowego zamkniętego przekroczył 4 tys. zł/m2, a pełniejsze doprowadzenie domu do stanu deweloperskiego sięgnęło 6 795 zł/m2. GUS podaje też 8 155 zł/m2 jako cenę 1 m2 powierzchni użytkowej budynku mieszkalnego oddanego do użytkowania, ale traktuję ten wskaźnik wyłącznie orientacyjnie, bo nie jest to bezpośredni koszt budowy twojego domu.

Do planowania budżetu lepiej używać widełek, a nie jednej magicznej liczby. Dla prostego domu jednorodzinnego przy obecnych założeniach rynek najczęściej mieści się w takich przedziałach:

Etap Orientacyjnie za 1 m2 Przykład dla 100 m2 Co zwykle obejmuje
Stan surowy otwarty 2 800-3 500 zł 280 000-350 000 zł Fundamenty, ściany, strop i konstrukcja dachu bez pełnego zamknięcia budynku
Stan surowy zamknięty 3 700-4 500 zł 370 000-450 000 zł Dach, okna, drzwi zewnętrzne i dom zabezpieczony przed warunkami pogodowymi
Stan deweloperski 5 000-6 500 zł 500 000-650 000 zł Instalacje, tynki, posadzki, elewacja i przygotowanie do właściwego wykończenia
Pod klucz 6 000-9 000 zł 600 000-900 000 zł Dom gotowy do zamieszkania, choć zakres wyposażenia i standard nadal mocno zmieniają cenę

Dla 120 m2 te same założenia przekładają się już na wyraźnie wyższe kwoty: około 493 600 zł do stanu surowego zamkniętego i około 815 200 zł do deweloperskiego. Właśnie dlatego dwa kalkulatory potrafią pokazać wyniki różniące się o setki tysięcy złotych. Zwykle nie chodzi o błąd arytmetyczny, tylko o inny zakres prac, standard i zestaw przyjętych założeń. Żeby taka różnica nie zaskoczyła cię po pierwszych ofertach, warto zbudować własny kosztorys krok po kroku.

Jak przygotować kosztorys, który nie rozjedzie się po pierwszych ofertach

  1. Zapisz standard i zakres - od razu rozdziel, czy liczysz sam budynek, czy także przyłącza, otoczenie i wykończenie. Bez tego każda oferta będzie porównywana do innego punktu odniesienia.
  2. Podziel inwestycję na etapy - stan zero, stan surowy otwarty, stan surowy zamknięty, instalacje, wykończenie i prace zewnętrzne. Taki podział ułatwia kontrolę przepływu gotówki.
  3. Wpisz jednostki miary - metry kwadratowe, metry bieżące, sztuki, komplet. To mały detal, ale bez niego łatwo zgubić zakres albo policzyć coś dwa razy.
  4. Porównaj minimum trzy oferty - najlepiej w identycznym zakresie i tym samym standardzie materiałów. Tania oferta bywa tania tylko dlatego, że czegoś w niej nie ma.
  5. Dodaj rezerwę 10-15 proc. - a przy słabym rozpoznaniu gruntu, zmianach w projekcie albo niestabilnym zakresie prac nawet więcej. Ja traktuję tę rezerwę nie jako nadmiar, tylko jako warunek spokoju.
  6. Aktualizuj budżet przed podpisaniem umowy - ceny i stawki w 2026 roku nadal potrafią się przesuwać, więc kosztorys sprzed kilku miesięcy bywa już tylko punktem historycznym.

Jeśli nie chcesz robić tego samodzielnie, rzetelny kosztorys inwestorski zwykle kosztuje 400-800 zł. To niewielki wydatek w porównaniu z ryzykiem, że na budowie zabraknie kilkudziesięciu tysięcy złotych. Co ważne, taki dokument nie jest wieczny - w praktyce trzeba go odświeżać, gdy projekt albo rynek wyraźnie się zmienia. A skoro już mowa o ryzyku, warto zamknąć temat tym, co najczęściej psuje budżet jeszcze przed wbiciem łopaty.

Najczęstsze błędy, które psują budżet jeszcze przed startem

  • Porównywanie ofert o różnym zakresie - jedna firma liczy dach z pełnym orynnowaniem, druga tylko konstrukcję. Na papierze różnica wydaje się niewielka, w budżecie już nie.
  • Pomijanie kosztów zewnętrznych - przyłącza, ogrodzenie, dojazd, odwodnienie, podjazd i taras potrafią kosztować tyle, co osobny etap budowy.
  • Mieszanie netto i brutto - to klasyczny błąd, który daje fałszywe poczucie, że budżet się spina. Trzeba trzymać jedną bazę porównawczą.
  • Brak rezerwy - nawet dobrze policzony kosztorys bez bufora szybko staje się zbyt ciasny, gdy pojawi się zmiana technologii, materiału albo wykonawcy.
  • Zmiany projektu po podpisaniu umów - każdy późny ruch w oknach, instalacjach czy dachu zwykle kosztuje więcej niż na etapie planowania.
  • Zbyt optymistyczna ocena własnych możliwości - system gospodarczy może obniżyć część kosztów, ale tylko wtedy, gdy naprawdę masz czas, wiedzę i porządną koordynację.
  • Ignorowanie warunków gruntowych - to jeden z tych tematów, który wygląda technicznie, a w praktyce bardzo mocno wpływa na kwotę końcową.

Najdroższe są zwykle nie te błędy, które od razu widać, ale te, które wychodzą dopiero po wejściu ekipy na plac budowy. Jeśli budżet ma wytrzymać rozmowy z wykonawcami, trzeba potraktować go jak żywy dokument, a nie jednorazowy arkusz.

Budżet, który wytrzyma porównanie z ofertami wykonawców

Ja traktuję kosztorys jako dokument roboczy, a nie jednorazowy wydruk. Najlepiej działa wtedy, gdy ma jeden wariant bazowy, osobny wariant oszczędny i jasno zapisane założenia: standard materiałów, zakres instalacji, poziom wykończenia oraz bufor na zmiany. Dzięki temu każda oferta ekipy staje się porównywalna, a nie tylko "tańsza" albo "droższa" na oko.

  • Porównuj oferty wyłącznie przy identycznym zakresie prac.
  • Sprawdzaj, czy cena obejmuje transport, odpady i drobne materiały.
  • Aktualizuj budżet po każdej istotnej zmianie projektu albo wyborze droższego standardu.

Dobra wycena nie ma wyglądać optymistycznie. Ma być na tyle trzeźwa, żeby dom dało się dokończyć bez nerwowego szukania brakujących pieniędzy w połowie budowy.

Artykuł ma charakter wyłącznie informacyjny i edukacyjny. Materiał został opracowany przy wsparciu nowoczesnych narzędzi analitycznych i językowych (AI). Przed podjęciem decyzji skonsultuj się z ekspertem.

FAQ - Najczęstsze pytania

Trzeba rozdzielić dokumentację i formalności, stan działki, konstrukcję budynku, instalacje, wykończenie oraz otoczenie domu. Jeśli wrzucisz wszystko do jednego worka, liczba będzie wyglądała poważnie, ale nie pokaże realnego kosztu inwestycji.

Metoda wskaźnikowa sprawdza się na starcie, gdy masz tylko metraż, bryłę i orientacyjny standard. Porównawcza jest dobra do zestawiania podobnych realizacji albo ofert wykonawców, a szczegółowa przydaje się przed kredytem, podpisaniem umowy i zamknięciem budżetu.

W 2026 roku stan surowy zamknięty to zwykle około 3 700-4 500 zł za m2, a stan deweloperski około 5 000-6 500 zł za m2. Dla domu o powierzchni 100 m2 daje to mniej więcej 370 000-450 000 zł oraz 500 000-650 000 zł.

Autor zaleca rezerwę na poziomie 10-15 proc. budżetu, a przy słabym rozpoznaniu gruntu, zmianach w projekcie lub niestabilnym zakresie prac nawet więcej. Bez takiego bufora kosztorys bardzo łatwo rozjeżdża się po pierwszych zmianach i dopłatach.

Zwykle trzeba liczyć się z wydatkiem rzędu 400-800 zł. To niewielki koszt w porównaniu z ryzykiem, że źle policzony budżet zabraknie na końcowych etapach budowy.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

kosztorys rezerwa przyłącza stan surowy stan deweloperski

Udostępnij artykuł

Arkadiusz Michalak

Arkadiusz Michalak

Nazywam się Arkadiusz Michalak i mam 7-letnie doświadczenie w branży budowlanej. Moja przygoda z budownictwem zaczęła się z pasji do tworzenia i rozwiązywania problemów, które pojawiają się na każdym etapie realizacji projektów. Fascynuje mnie, jak różnorodne aspekty budownictwa wpływają na nasze codzienne życie, od konstrukcji po estetykę. W swoich tekstach staram się przybliżać czytelnikom złożone zagadnienia, ułatwiając im zrozumienie procesów budowlanych oraz aktualnych trendów w tej dziedzinie. Pisząc, kładę duży nacisk na rzetelność informacji oraz ich przystępność. Zawsze dokładam starań, aby moje artykuły były dobrze zbadane, porównując różne źródła i prezentując złożone tematy w sposób jasny i zrozumiały. Chcę, aby każdy mógł korzystać z moich tekstów, niezależnie od poziomu wiedzy w dziedzinie budownictwa. Moim celem jest dostarczenie użytecznych i aktualnych informacji, które pomogą w podejmowaniu świadomych decyzji związanych z budową i remontem.
